4.5 结束项目或阶段

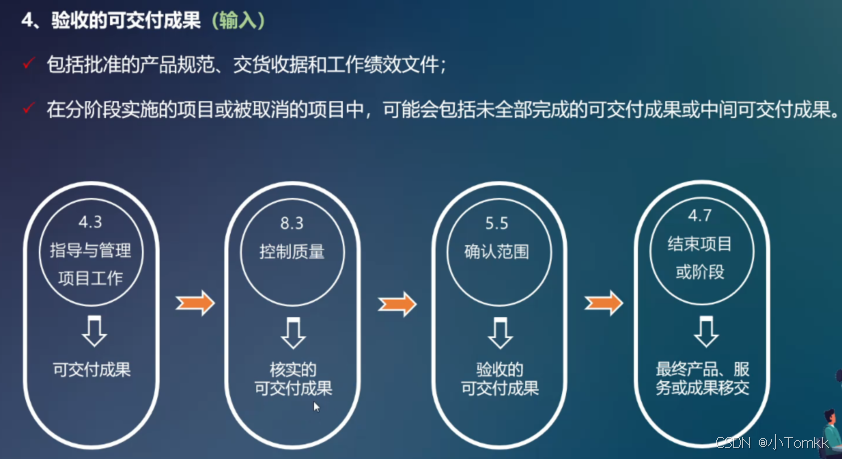

1

在这里插入图片描述

2. 主要工作

  • 在结束项目时,项目经理需要回顾项目管理计划,确保所有项目工作都完成,项目目标已实现。

  • 所需执行的活动包括:

    • 为达成阶段或项目目标或符合标准所必须的活动,例:确认卖方的工作已经通过正式验收,更新记录以反映最终的结果,保存相关信息供未来使用等;
    • 为关闭项目合同或协议所需的活动;
    • 为完成收集项目或阶段记录,审核项目完成情况,管理知识分享和传递,总结经验教训,保存项目文件以供组织未来使用等工作所必须开展的活动;
    • 为向下一个阶段,或营销生产(或)运营切换的工作;
    • 收集有关改进或更新组织政策程序的建议,并将其发送给相关的组织部门;
    • 测量千人对满意度的满意度等。
  • 如果项目在完成之前提前终止,结果记录和阶段相关的记录将需要调査并记录提前停止的原因。

主要讲三件事

  1. 证明达标
  2. 移交成果
  3. 总结经验教训

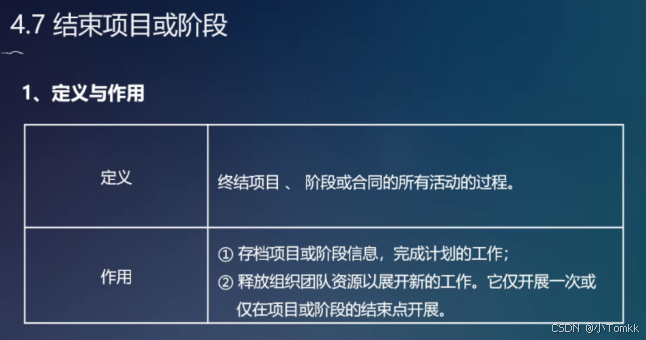

3

在这里插入图片描述

在这里插入图片描述

5. 采购文档(输入)

  • 为关闭合同,需要收集全部采购文档,并建立索引,加以归档。
  • 有关合同进度、范围、质量和成本绩效的信息,以及全部合同和变更文档,支付记录和检查结果,都需要归类收录。
  • 在项目结束时,应将**“实际执行的”计划(图纸)或“初始编辑的”**文档、手册、故障排除文档和其他技术文档视为采购文件的组成部分。
  • 这些信息可用于总结经验教训,并为签署后的合同工作作为评估承包商的基础。

6. 项目最终报告(输出)

用于项目最终报告总结项目结果,包括:

  1. 项目或阶段的概述
  2. 范围目标、范围的评估标准,证明是否完成了标准的验证工作;
  3. 质量目标、项目和产品质量的评估标准,相关变化和实际里程碑日期以及偏差原因;
  4. 成本目标,包括可接受的成本范围,实际成本,产生的偏差原因等;
  5. 最终产品,服务或产品的确认信息的总结;
  6. 进度计划的偏差,包括是否能够实现项目预算收益:如果项目未能实现预期的收益,则指出效益实现程度并预测未来情况;
  7. 关于最终产品,服务或成果如何满足业务需求的概述:如果项目未能满足业务需求,则指出需求满足程度并预测业务需求可能的满足;
  8. 关于项目过程中发生的风险问题及其解决情况的总结

7

在这里插入图片描述
在这里插入图片描述

1、客户批准了最终产品,项目经理收到所有部门的报告。项目经理下一步应该怎么做? D
A. 查看沟通管理计划,并共享最终项目报告。
B.执行结束采购过程,并记录经验教训。
C.安排一次项目结束会议,并解散资源。
D.安排一次所有团队成员参加的会议,庆祝项目成功

相关文章:

  • Qt天气预报系统更新UI界面
  • 电路研究9.3.3——合宙Air780EP中的AT开发指南:HTTP(S)-HTTP GET 示例
  • 逆向常见题目—迷宫类题目
  • 【AI大模型学习路线】第一阶段之大模型开发基础——第四章(提示工程技术-1)In-context learning。
  • android-ndk开发(5): 编译运行 hello-world
  • 机器人强化学习入门学习笔记
  • EPSG:3857 和 EPSG:4326 的区别
  • 雷电模拟器-超好用的Windows安卓模拟器
  • 百度golang开发一面
  • Red Hat6.4环境下搭建DHCP服务器
  • llama_factory0.9.3微调Qwen3
  • DGI数据治理框架的最佳实践
  • 《电子技术基础(数字部分)》第 5 章 锁存器和触发器
  • 分析rand()和srand()函数的功能
  • 开元类双端互动组件部署实战全流程教程(第4部分:后台配置系统与参数动态控制)
  • 普联的AC100+AP+易展路由组网方案的一些问题
  • 2025年第十六届蓝桥杯省赛JavaB组真题
  • 功率放大器设计
  • Javascript大致框架
  • 前端面试每日三题 - Day 25
  • 五一假期上海接待游客1650万人次,全要素旅游交易总额超200亿元
  • 印度扩大对巴措施:封锁巴基斯坦名人账号、热门影像平台社媒
  • 德国斯图加特发生车辆冲撞人群事件,至少三人受伤
  • 亚马逊一季度利润增超六成:云业务增速放缓,警告关税政策或影响业绩指引
  • 韩国经济副总理崔相穆宣布辞职
  • 北京亦庄启动青年人才创新创业生态示范区
