作业、工时、工作中心的一些配置杂记
作业、工时、工作中心的一些配置杂记
关于作业、工时、工作中心的一些配置点,胡乱记录的便于后面想用的时候参考。
新人想学习原文可以参考:https://blog.csdn.net/weixin_50872152/article/details/124530167

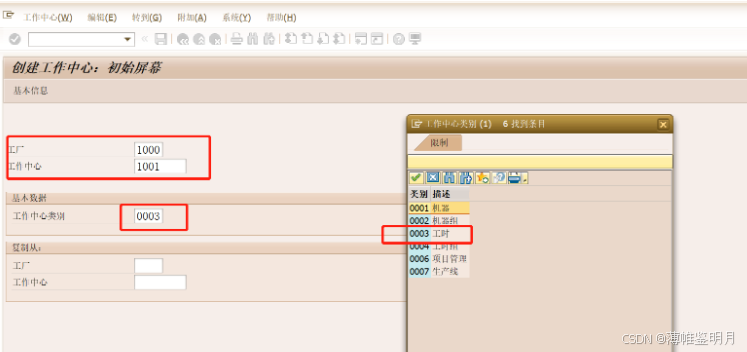

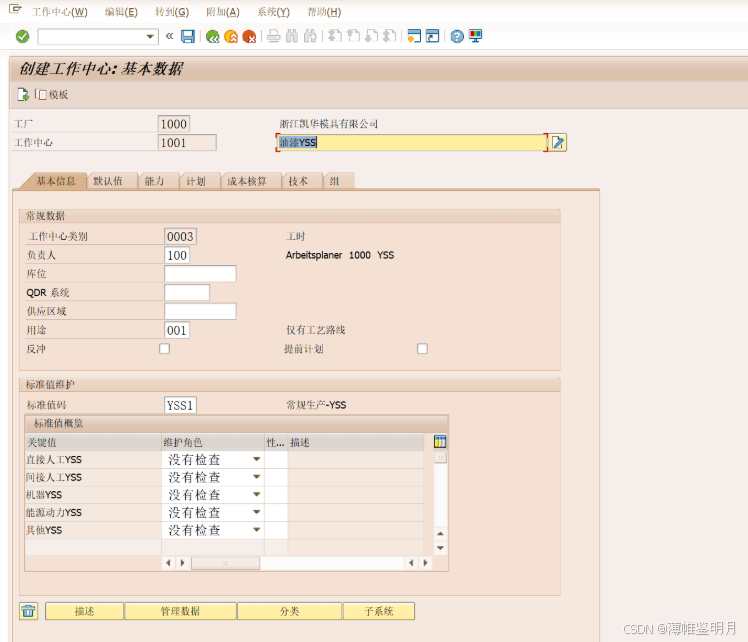

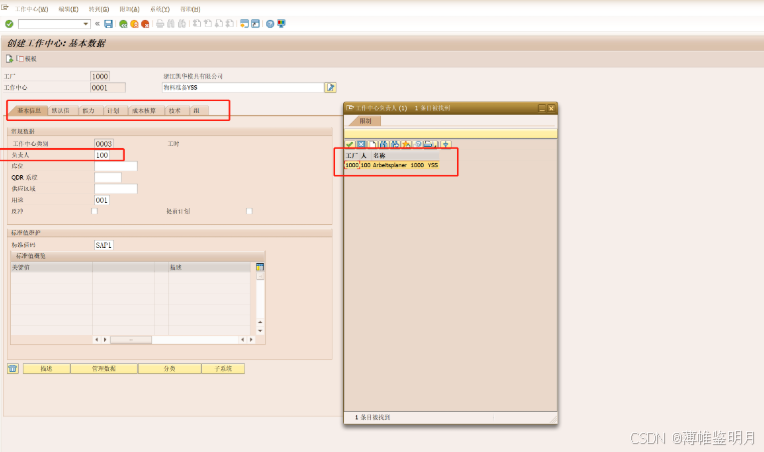

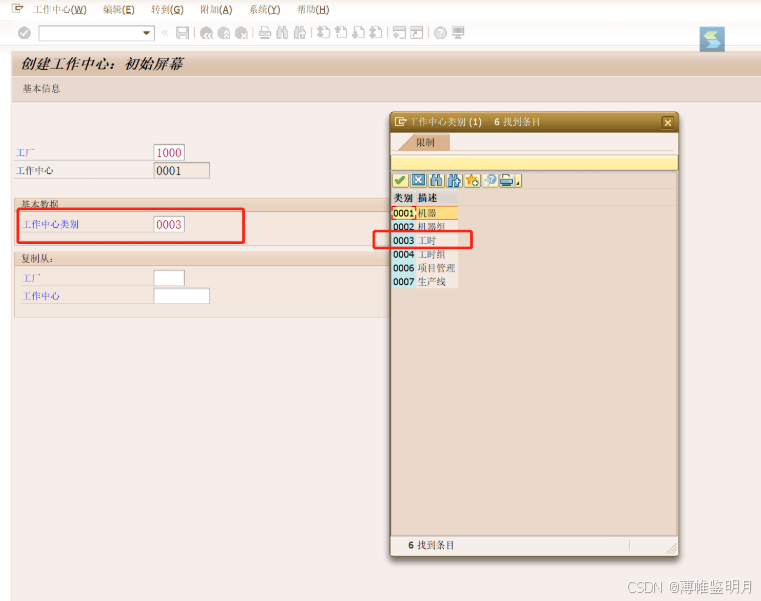

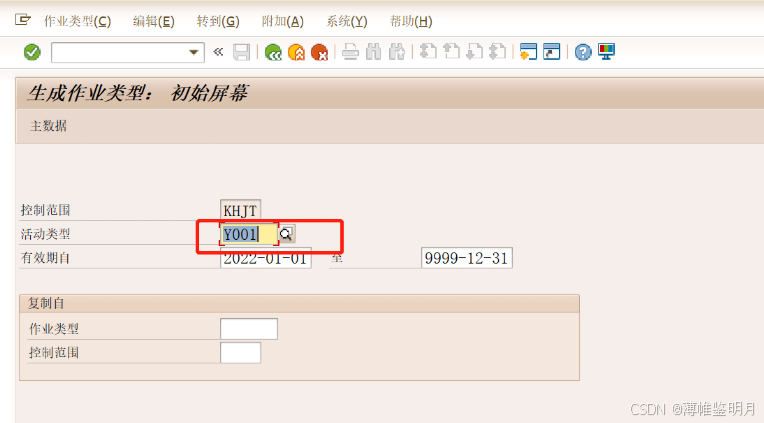

一、新建人工工时类别的工作中心 前台代码 CR01

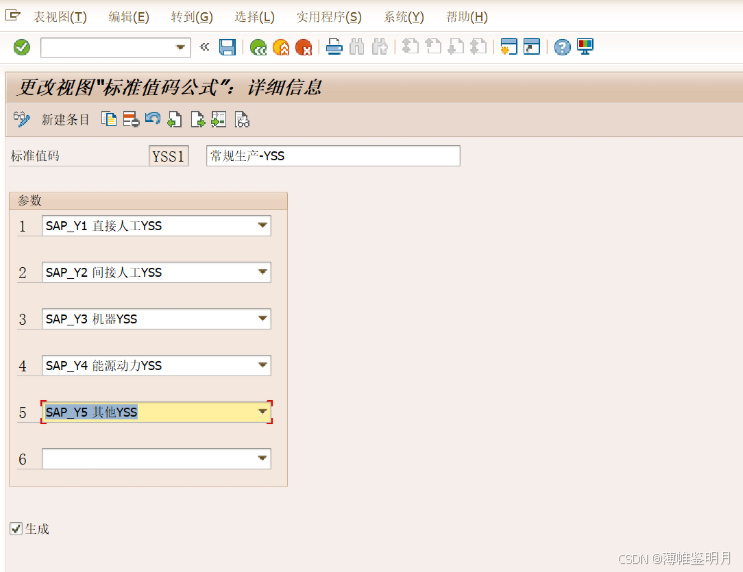

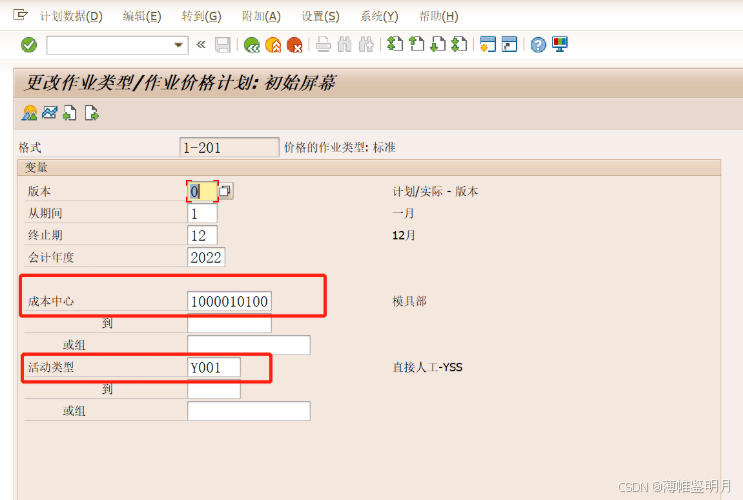

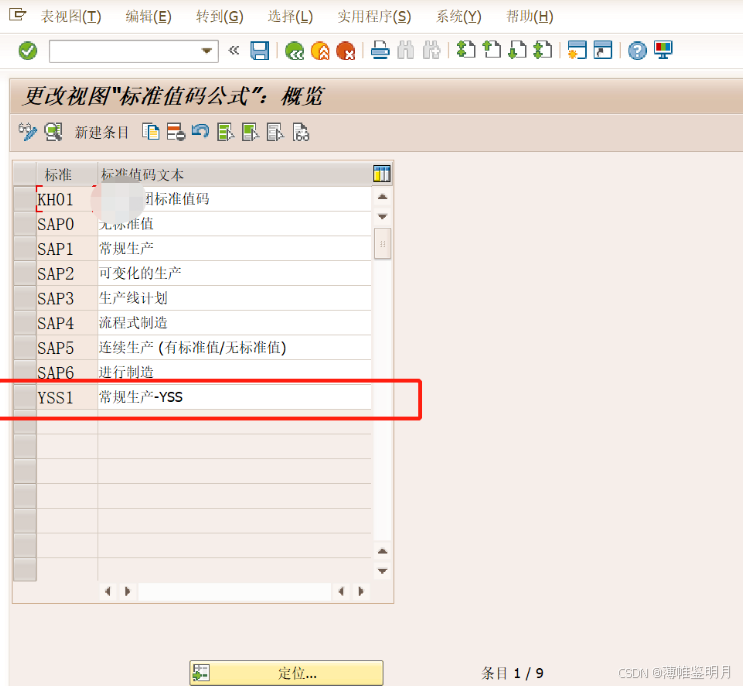

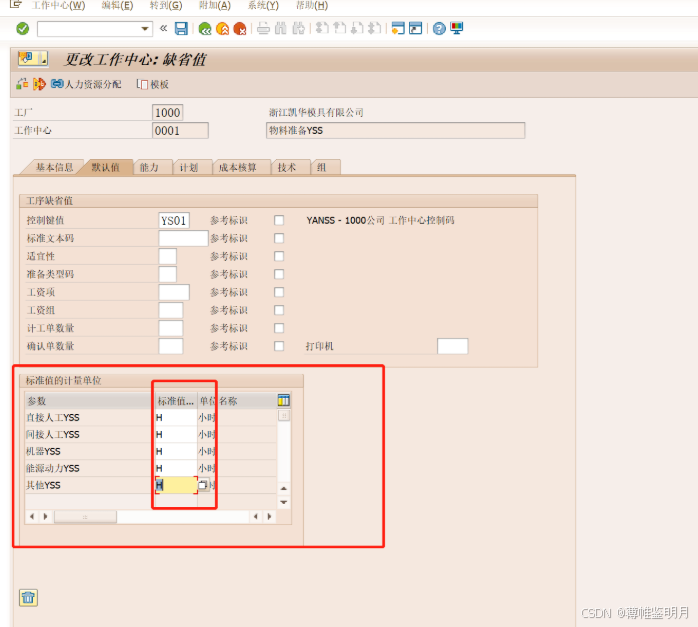

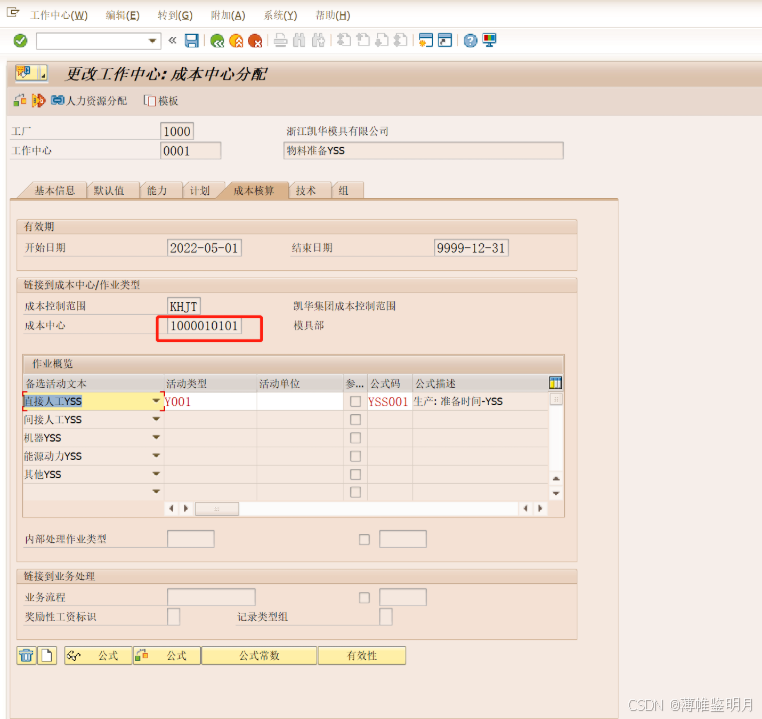

标准值代码:定义了这个工作中心有几项标准的操作,如准备、机器操作、人工工时等。这里我们选择SAP系统标准的一般生产标准码,标准值码是在后台可以配置的。

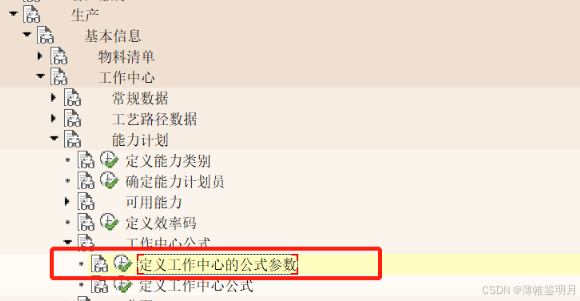

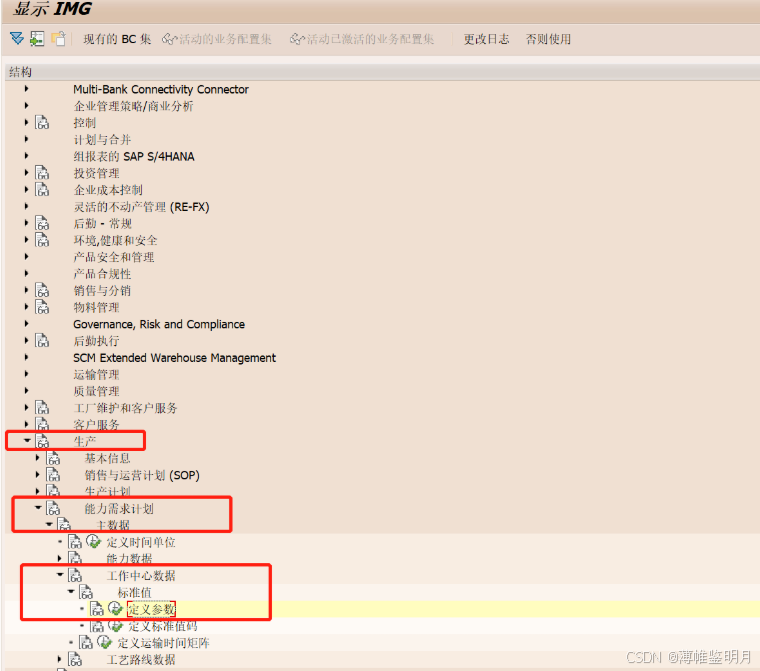

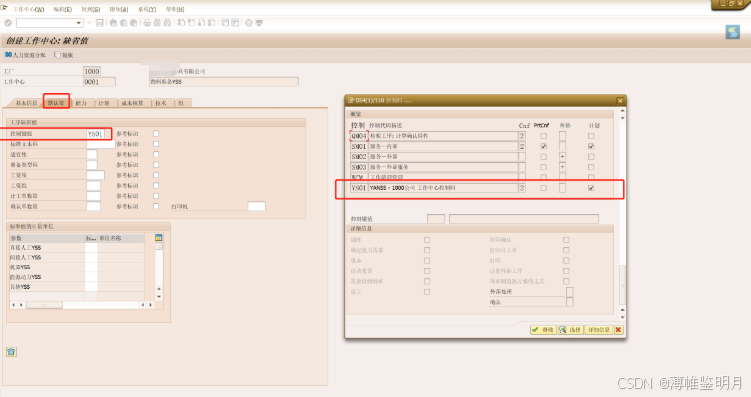

标准值代码配置路径如下:

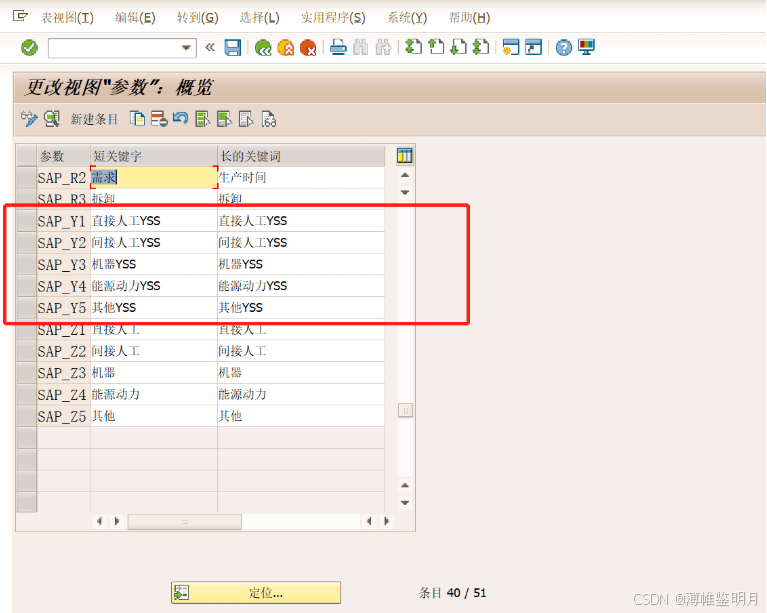

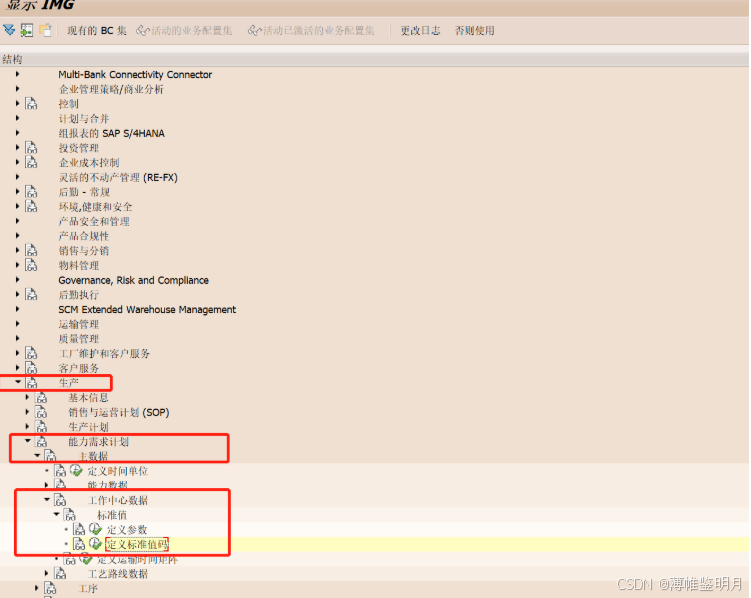

这些参数的定义路径如下:

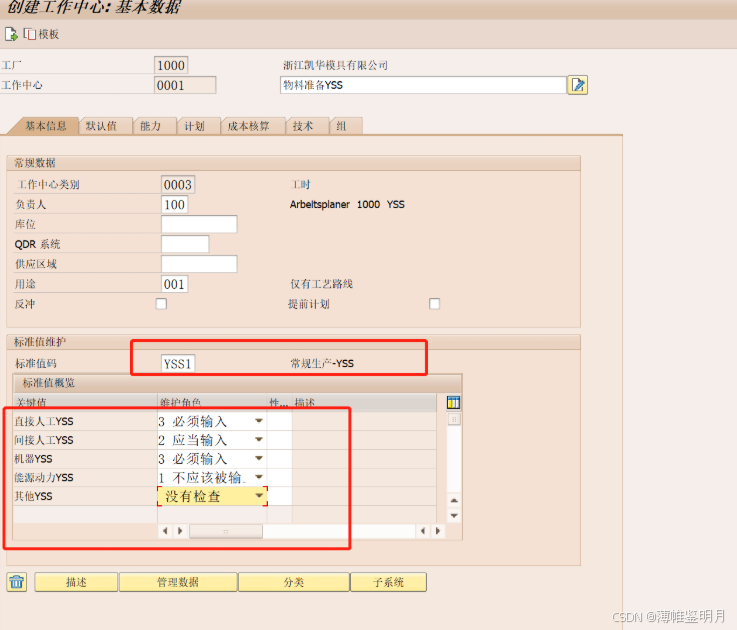

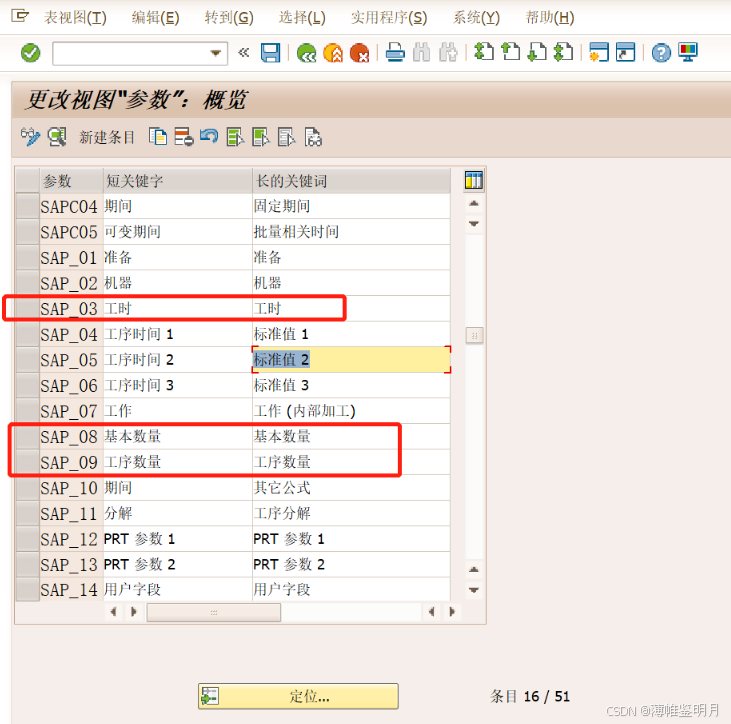

我们需要定义维护规则,即哪些是必须维护的,哪些不是必须的。其中:
没有检查 即 系统不会检查是否维护了;
应当输入: 必须输入
以及不应该当被输入,(不应该输入,那参数就别维护了呗)

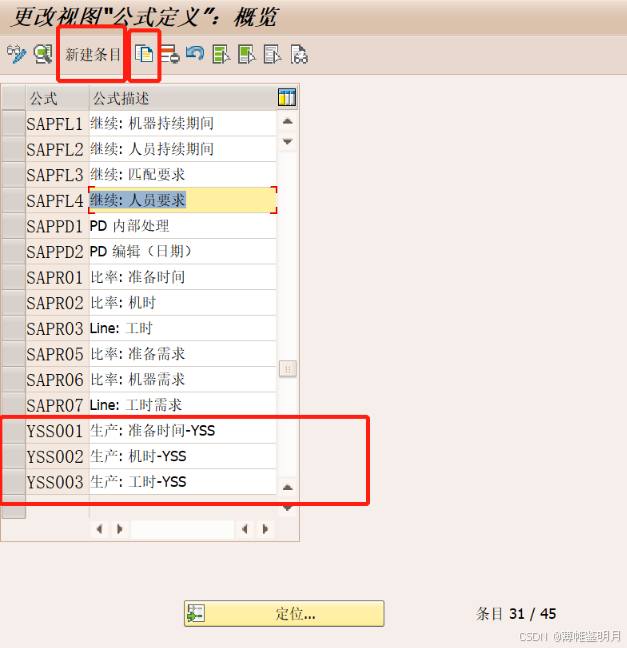

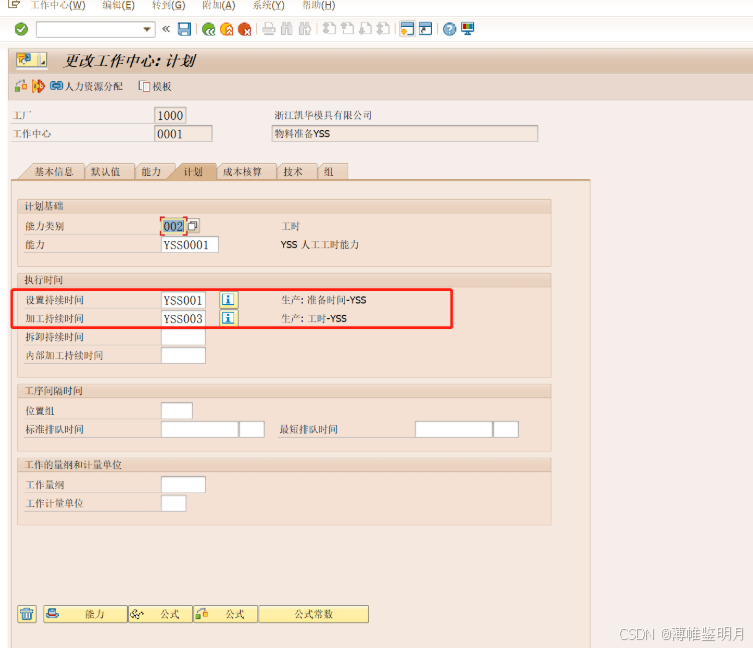

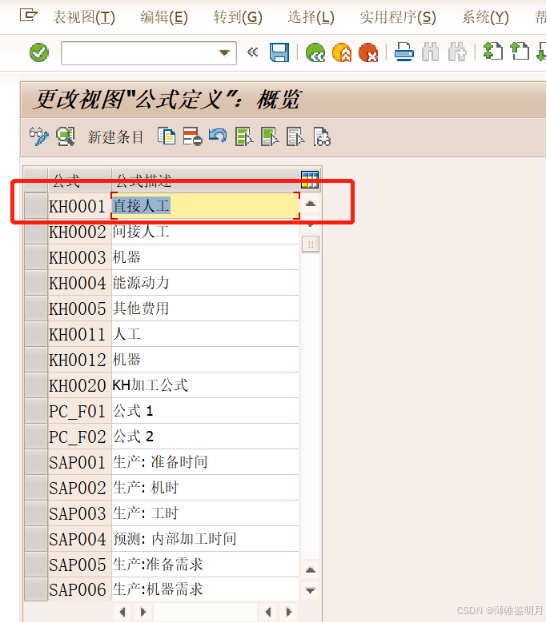

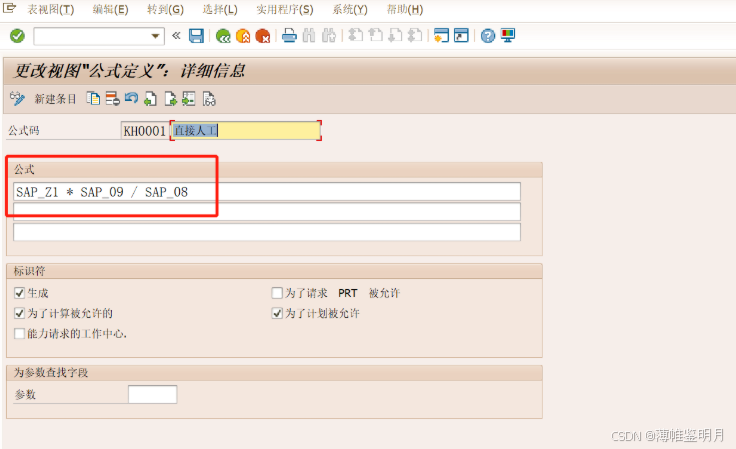

持续时间:是指该工作中心生产订单排程时,准备时间的计算公式是怎样的,我们COPY了一个SAP系统标准的“SAP001”准备排程计算公式,我们可以点击旁边的感叹号,查看具体的公式。

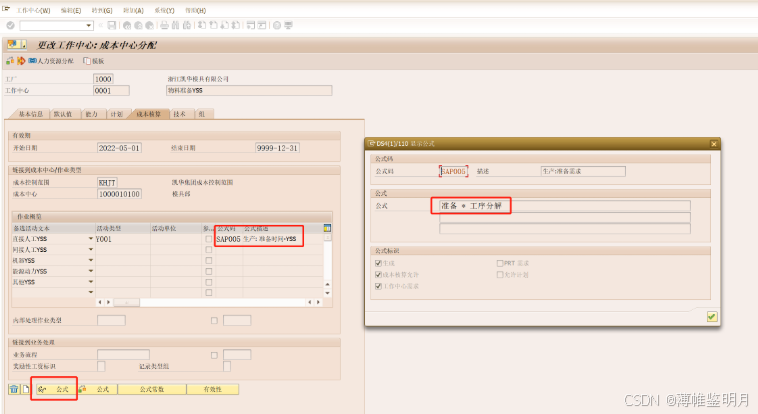

“SAP001”的公式是固定的准备时间,也就是准备时间长短和批量等没有关系;

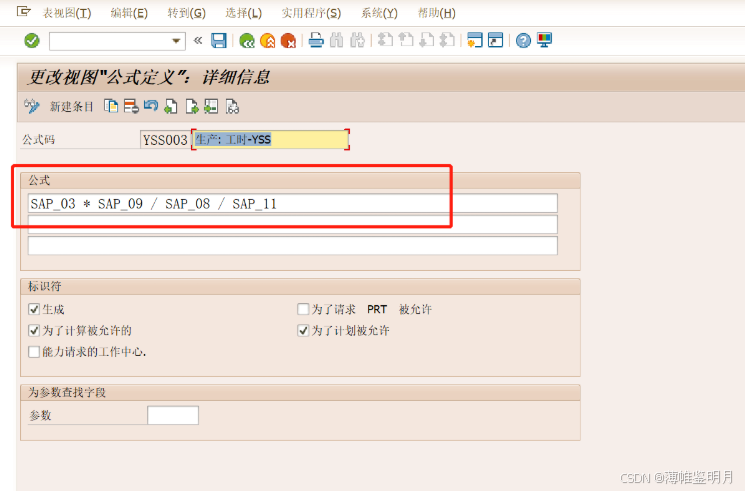

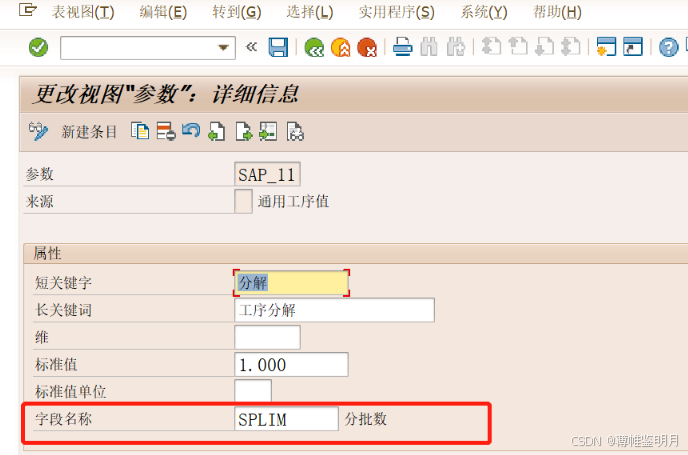

加工持续时间:我们COYP的是"SAP003" ,SAP003公式是和批量大小相关的,也就是批量越大,加工时间越长。同时还需要除以拆分的批数量,比如我们有10个能力单位可以同时开工,所以计划时间需要除以10。

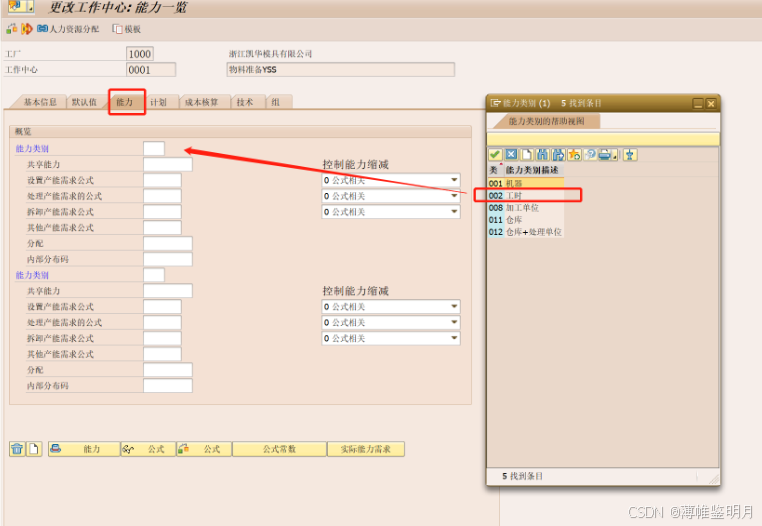

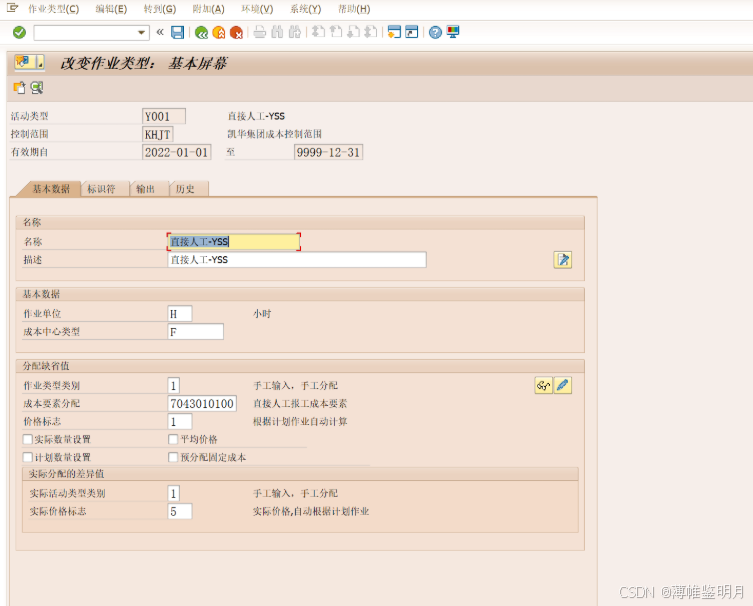

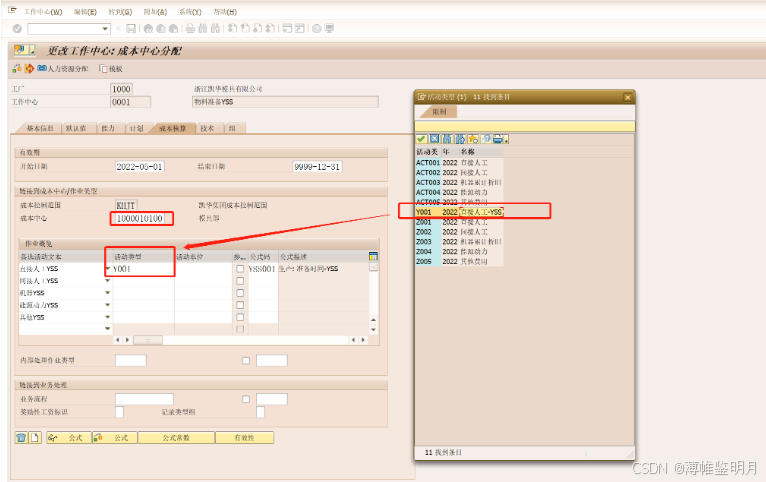

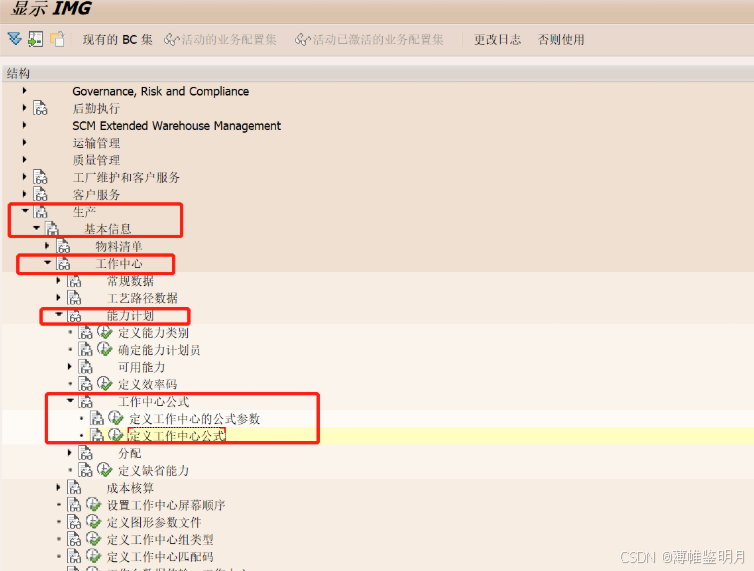

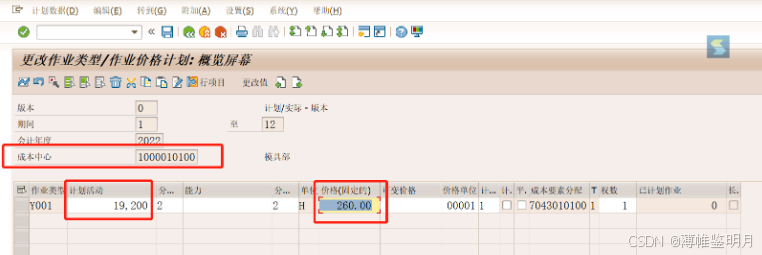

执行时间的配置路径如下:
