如何控制需求交付节奏

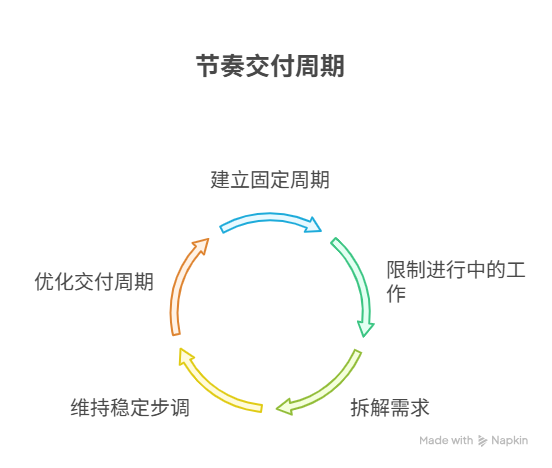

有效控制需求的交付节奏,其核心在于将产品开发过程从一个不可预测的、时快时慢的混乱状态,转变为一套产出稳定、流程顺畅、步调可持续的系统化交付机制。要成功构建这套机制,实现有节奏的价值交付,必须综合运用五大关键策略:采用固定时长的开发周期建立规律性节奏、通过限制进行中的工作项来平滑工作流、将大需求拆解为小而均匀的批次、建立稳定的可持续开发步调、以及运用数据度量并持续优化交付周期

其中,采用固定时长的开发周期是为交付建立规律性节奏的基础。通过将工作切分为一系列为期一到四周的、长度固定的时间单元,团队能够建立起一种可重复的“规划-执行-检视-适应”的循环。这种周期性的工作节拍,不仅为团队的内部协作提供了稳定的框架,更为外部的业务干系人,提供了一个清晰的、可以信赖的价值交付预期。

一、为何要控制节奏

在许多项目管理实践中,交付的节奏常常呈现出一种极不健康的、忽快时慢的工作模式。团队在大部分时间里,可能因为需求不清、依赖阻塞等原因,而处于一种低效的、缓慢的产出状态。而当一个重要的交付日期临近时,整个团队又会突然进入疯狂的加班状态,通过透支健康和牺牲质量,来达成一次“惨烈的胜利”。然后,便是一段精疲力竭的时期,效率跌入谷底。

1. 交付节奏失衡的巨大代价

这种“劳逸不均”的、毫无节奏的工作模式,会对整个项目和组织,带来一系列严重的、长期的损害。

交付的“不可预测性”:业务方和市场部门,永远无法准确地知道,下一个有价值的功能,到底何时才能上线。所有的商业计划,都建立在不确定的等待之上,这使得围绕产品的协同工作(如市场推广、销售培训)变得极其困难和被动。

质量的“周期性”牺牲:在每一次的“最后冲刺”中,为了赶上最后期限,第一个被牺牲的,永远是那些“看不见”但却至关重要的质量活动,例如充分的测试、代码的重构、文档的更新等。这为产品的长期健康,埋下了大量的技术债,使得未来的开发越来越慢。

团队的“周期性”耗竭:这种模式,极大地消耗了团队的能量和热情,是导致核心人才倦怠和流失的最主要原因之一。一个疲惫的、失去热情的团队,其创造力和解决问题的能力将大幅下降。

2. “节奏”的价值:建立“可预测的交付引擎”

与之相反,控制需求交付节奏的目标,是为组织,构建一个能够“匀速、高频、可持续地”产出价值的交付系统。一个有节奏的团队,其产出是可预测的。这种可预测性,是项目管理成熟度的最高体现,也是团队与组织之间,建立“信任”的基石。质量管理大师威廉·爱德华兹·戴明曾说:“一个坏的系统会一直打败一个好的人。”(A bad system will beat a good person every time.)建立稳定的交付节奏,正是为了打造一个“好的系统”,让优秀的团队成员,能够在其中,持续地、可预测地,发挥出他们的最佳水平。

二、方法一:固定周期的开发循环

在敏捷的Scrum框架中,固定时长的开发周期,即迭代,是为团队注入规律性节奏的最核心、最基础的工具

一个迭代,是一个为期一到四周的、微缩版的“完整项目”。它包含了从规划、开发、测试到最终向干系人演示“可工作的软件”的全过程。通过将工作,严格地,放入这一系列连续的、长度不变的“时间单元”中,我们强制性地,为团队的所有活动,都建立起了一种规律性的、可重复的工作节拍

每两周,都将有一次Scrum迭代规划会,来共同承诺和规划接下来的工作。

每两周,都将有一次“迭代评审会”,来向外界,展示团队完成的价值增量。

每两周,都将有一次“迭代回顾会”,来反思和改进团队的工作方式。

这个雷打不动的、持续循环的周期性活动,是团队建立稳定工作节奏、实现持续学习和改进的根本保障。它将原本混乱的、长周期的开发过程,转化为了一系列清晰的、可管理的、有节奏的短周期交付。

三、方法二:看板与拉动式系统

如果说迭代提供了“节拍”,那么,源于精益思想的看板方法,则为我们提供了保持节奏“平稳”的“流量调节机制”。

1. 可视化工作流,让阻塞显而易见 看板方法的第一步,就是将一个需求从“想法”到“交付”的全过程,可视化地,呈现在一块共享的面板上。这块看板,就是团队价值流的“实时流程图”。通过它,我们可以清晰地看到,工作是否在流程中顺畅地“流动”,还是在某个环节,发生了“拥堵”。

2. 限制在制品,实现流量平滑 这是看板方法中,用以平滑交付节奏的、最核心的控制阀门

在制品,即指在流程中,任何处于“已开始,但未完成”状态的工作项。

限制在制品,意味着我们为看板上的“进行中”的列,设定一个“最大容量”。比如,规定“开发中”这个环节,任何时候都不能有超过3个任务,如果已经有3个,开发者就必须先帮助测试环节完成工作,才能开始新的开发任务。

限制在制品,能够极其有效地,解决导致节奏混乱的两个核心问题

它杜绝了“无休止的多任务切换”:它迫使团队成员,必须“完成”当前的工作,才能“开始”新的工作,从而保障了专注度和单项工作的完成速度。

它强制性地暴露了“瓶颈”:当流程中的某个下游环节(如“测试”)处理能力不足时,在制品的限制,会使得上游环节(“开发”)的工作被“堵住”,无法再“推送”新的工作。这就迫使整个团队,必须立即去面对和解决这个下游的瓶颈问题。

通过限制在制品,我们建立了一个自调节的、平滑的“拉动式”系统,确保了需求的交付节奏,不会因为局部环节的阻塞而产生剧烈的波动。

四、前提:小而均匀的需求单元

一个生产线的节奏,不仅取决于机器的性能,更取决于其输入的“物料”的质量和尺寸。如果一个流程中,既包含需要数月才能完成的巨大需求,也包含数小时就能完成的微小任务,那么其产出必然是不规律的

因此,要实现平稳的交付节奏,产品负责人,必须与团队紧密协作,通过持续的“需求拆解”,来确保即将进入开发流程的需求单元(即用户故事),是尽可能“小而均匀”的

“小”:是指每一个独立的需求单元,其工作量,都应足够小,能够在一个开发周期内,被舒适地完成。

“均匀”:是指不同需求单元之间的工作量,不应存在巨大的数量级差异。

持续的、高质量的“待办列表梳理会”,正是生产出这种“小而均匀”的需求单元的核心车间。在这个车间里,大的需求,会被逐步地,分解为一系列粒度适中的用户故事。这些经过“精加工”的需求,才能保障后续交付节奏的平稳。

五、度量:数据化的进度反馈

我们如何客观地,知道自己的交付节奏,是“稳定”的,还是“混乱”的?这需要引入数据化的度量指标

速率的稳定性:对于采用固定开发周期的团队,速率图表,是衡量其节奏稳定性的重要参考。一个健康的团队,其速率,在经过几个周期的磨合后,会稳定在一个相对可预测的范围内(例如,每周期完成28-32个故事点)。一个剧烈波动的速率图,则表明团队的节奏,正受到严重干扰。

周期时间的控制图:对于采用看板方法的团队,周期时间控制图,是其核心的度量工具。这张图,展示了所有已完成任务,其“周期时间”的分布情况。一个节奏平稳的团队,其绝大部分任务的周期时间,都会集中在一个狭窄的、可预测的范围内,离散度很低。

累积流量图累积流量图,是观察团队交付节奏最强大的诊断图表。一张健康的累积流量图,其代表不同流程阶段的“色带”,应该呈现出一种“大致平行、平滑向上”的趋势。任何一个色带的“突然变宽”,都明确地,指向了一个正在形成的“瓶颈”,并预示着交付节奏即将“放缓”。

在像 PingCode 这样的专业研发管理平台中,上述这些度量图表(如燃尽图、速率图、累积流量图),通常都是自动生成、实时更新的,它们为团队在“回顾会”上,进行数据驱动的、关于“节奏”的讨论和改进,提供了无可替代的客观依据。

六、保障:可持续的工作步调

最后,必须强调的是,所有关于节奏的讨论,都必须建立在一个“可持续”的基础之上

避免过度承诺与加班:任何试图通过“强制加班”或“压榨团队”,来达成的“短期高速”,都是一种不可持续的、有害的行为。它所带来的,必然是质量的下降、技术债的累积、以及团队的倦怠和崩溃,最终,反而会导致节奏的彻底崩坏。

基于历史数据进行规划:团队下一个周期的工作“承诺”,应该主要基于其“过去几个周期的平均产出”这个客观事实,而非某个管理者“凭空设定”的期望。

卓越工程实践的支撑:一个快速、稳定、可持续的交付节奏,其背后,必然有一套强大的自动化测试、持续集成与持续交付等卓越工程实践,作为“质量安全网”。没有这张网,任何对速度的追求,都将是危险的。

在一个像 Worktile 这样的通用协作平台中,团队可以通过其“项目模板”功能,将包含了所有关键“周期性活动”(如迭代规划、评审、回顾)的、富有节奏感的项目流程,固化下来。并通过其“自动化”功能,来减少流程中的手动操作,进一步提升流动的顺畅性。

常见问答 (FAQ)

Q1: “固定节奏”(如Scrum)和“持续流动”(如Kanban),哪种更好?

A1: 两者并无绝对优劣,适用于不同的场景。Scrum的“固定节奏”,更适合于那些能够进行“增量式”规划的产品开发。而Kanban的“持续流动”,则更适合于那些需求“突发性”较强、难以进行固定周期规划的工作(如运维、技术支持等)。

Q2: 我们的业务需求非常多变,很难保持一个固定的交付节奏,怎么办?

A2: 这正是引入看板方法限制在制品的最佳场景。它不要求你进行固定的、长周期的规划,而是通过优化“流动”效率,来提升你对“多变”需求的“平均响应速度”。

Q3: 如何向管理层解释,我们为了“平滑流动”而“限制在制品”,而不是让所有人“100%忙碌”?

A3: 可以使用“交通流量”的类比。一条畅通的道路,其车辆密度,绝非100%。正是因为存在“空间”,车辆才能高速流动。当道路上塞满了100%的车辆时,其结果,就是“交通堵塞”,所有车辆的速度都降为零。“在制品”,就是我们工作流程中的“车辆”,限制它,正是为了保障“高速流动”。

Q4: 团队成员变动,会不会严重影响交付节奏?

A4: 会。团队成员的变动(特别是核心成员的加入或离开),是影响交付节奏的最主要因素之一。在发生人员变动后的1-2个开发周期内,团队的产出速率通常会出现明显的波动,这是正常的“磨合期”。团队需要通过回顾和调整,来逐步地,建立起一个新的、稳定的交付节奏。

http://www.dtcms.com/a/323024.html

相关文章:

  • 【数据分析】03 - pandas
  • 深入解析QUIC协议:下一代音视频传输技术的突破与实践
  • 前端如何安全存储 API 密钥 —— 两种实用方案
  • 动手学深度学习(pytorch版):第二章节——预备知识(1)——数据操作
  • pytorch llm 计算flops和参数量
  • 【C++】继承机制全解析
  • Spring-rabbit使用实战七
  • 48伏电气系统—— 铺就电动出行之路的关键技术
  • 大语言模型中的幻觉
  • 24SpringCloud黑马商城微服务整合Seata重启服务报错的解决办法
  • 使用SymPy lambdify处理齐次矩阵的高效向量化计算
  • Poetry与UV——现代Python依赖管理的革新者
  • GitHub 趋势日报 (2025年08月08日)
  • java10学习笔记
  • EPI2ME分析软件测试
  • Java 8 特性
  • PG靶机 - Shiftdel
  • 计算机网络:CIDR地址块划分子网可以使用VLSM吗?
  • 使用 Vuepress + GitHub Pages 搭建项目文档(2)- 使用 GitHub Actions 工作流自动部署
  • [激光原理与应用-206]:光学器件 - SESAM - 基本结构与工作原理
  • “高大上“的SpringCloud?(微服务体系入门)
  • 关于灰度图像相似度的损失函数(笔记)
  • 【Datawhale AI夏令营】基于多模态RAG的企业财报问答系统
  • MySQL弹幕内容字段设计总结
  • Linux Makefile解析
  • 元宇宙技术如何改变社交方式?
  • MyBatis联合查询 - 注解篇
  • QT系统相关
  • gpt-oss 全量技术解读
  • Alibaba Cloud Linux 3 安装 git
