8、项目管理

进度管理、时间管理会在案例中考察

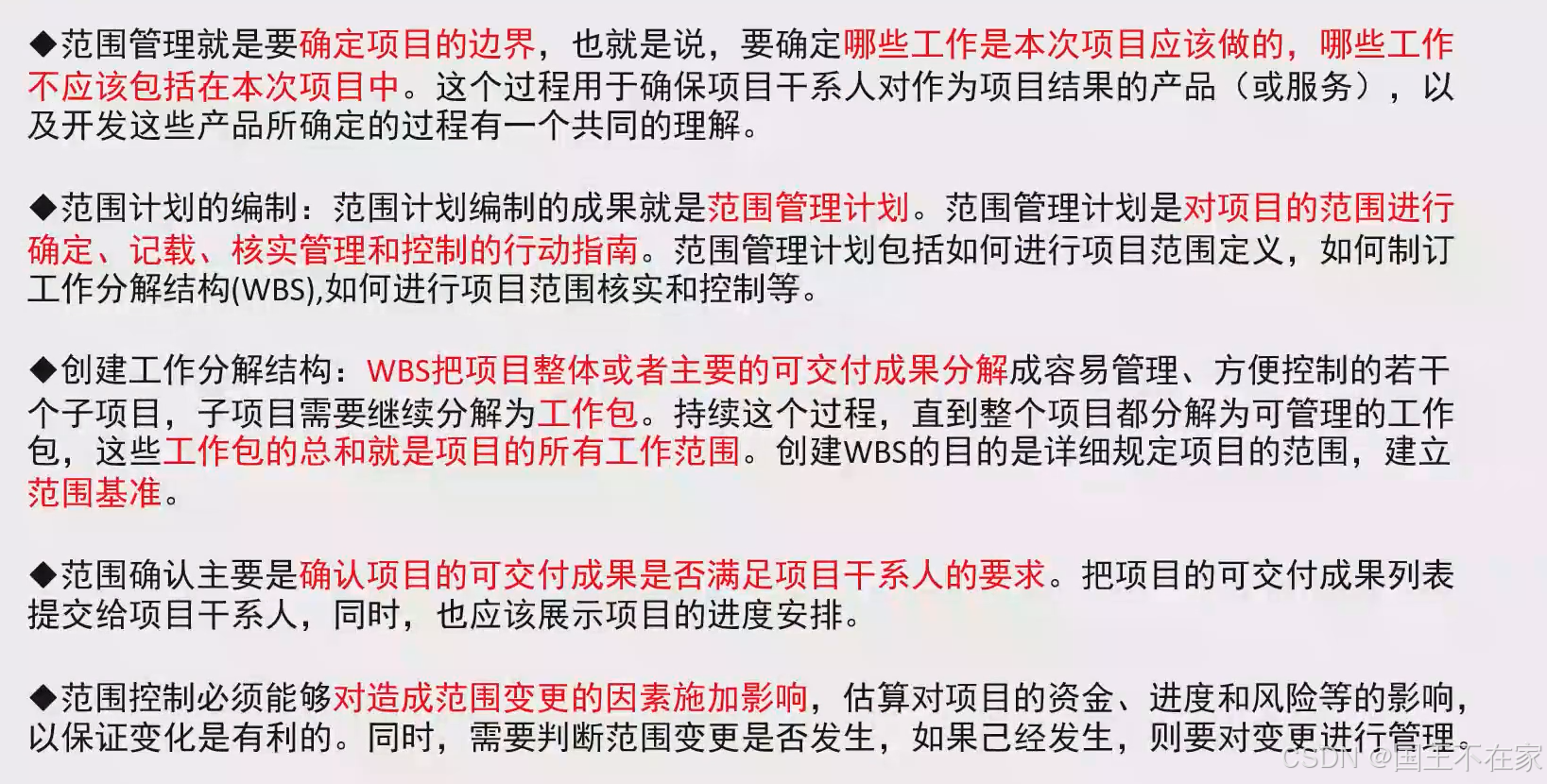

范围管理

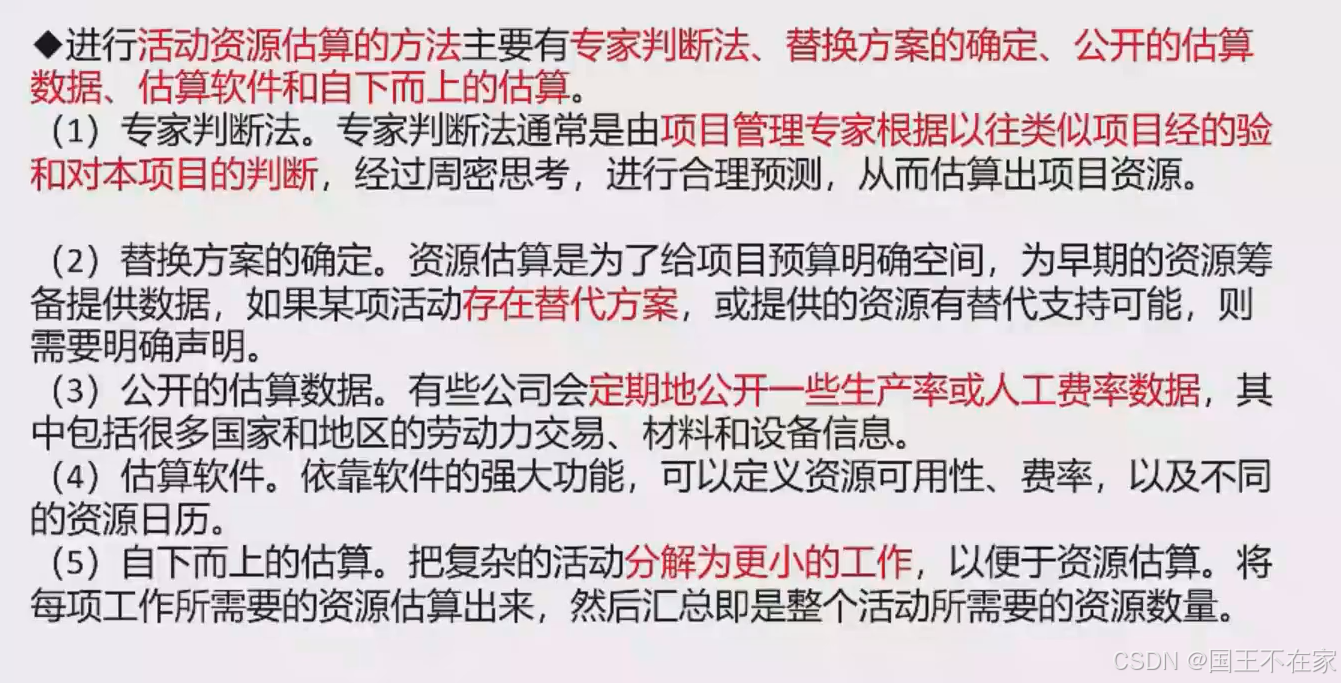

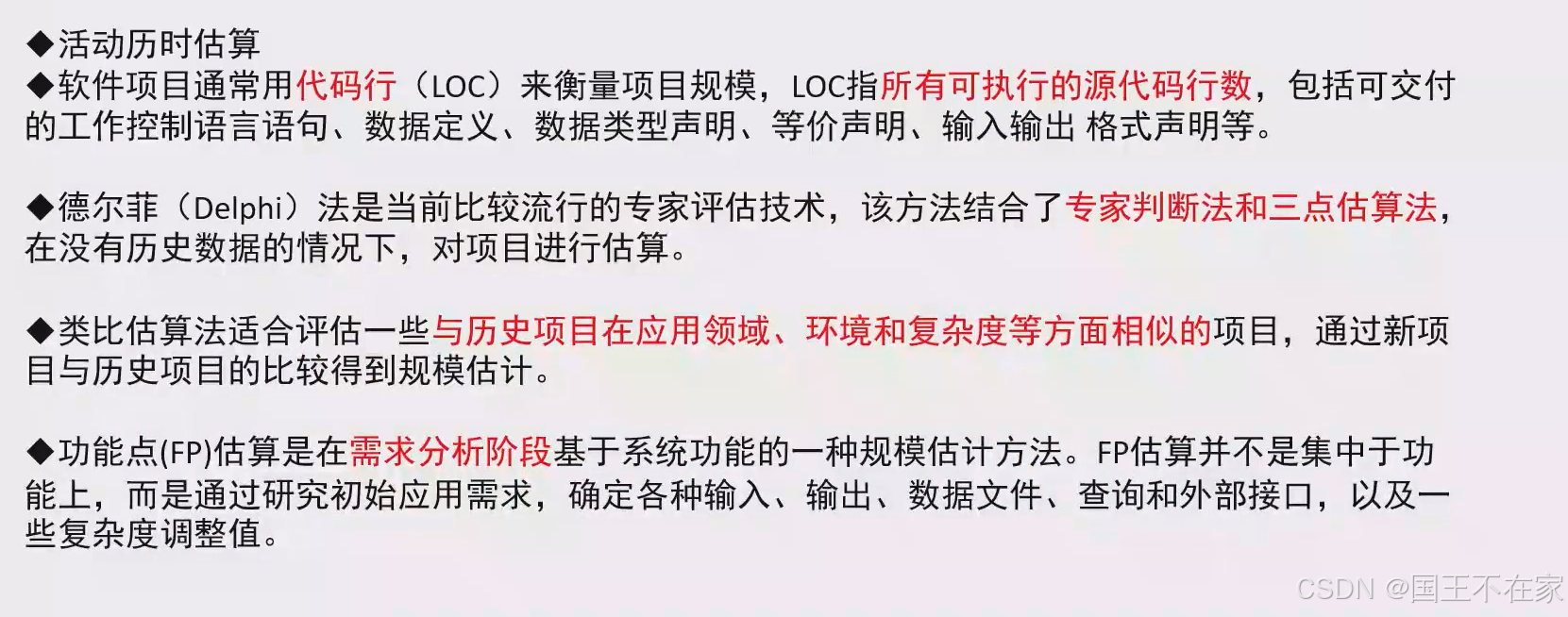

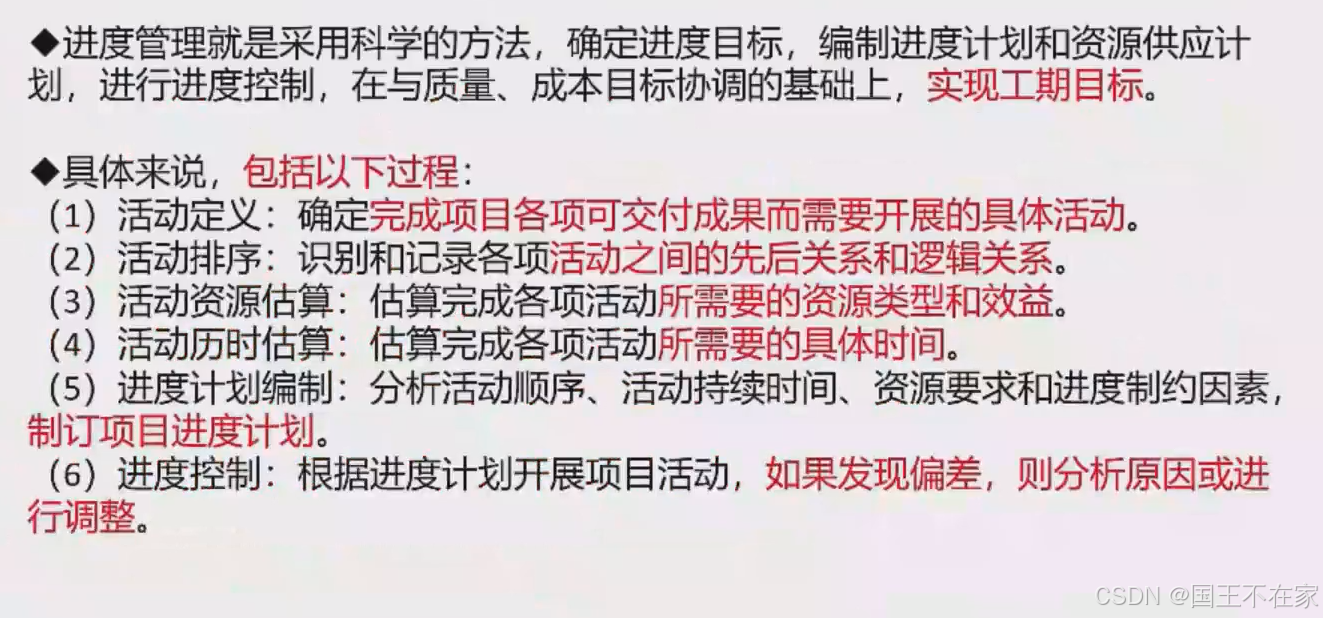

进度管理

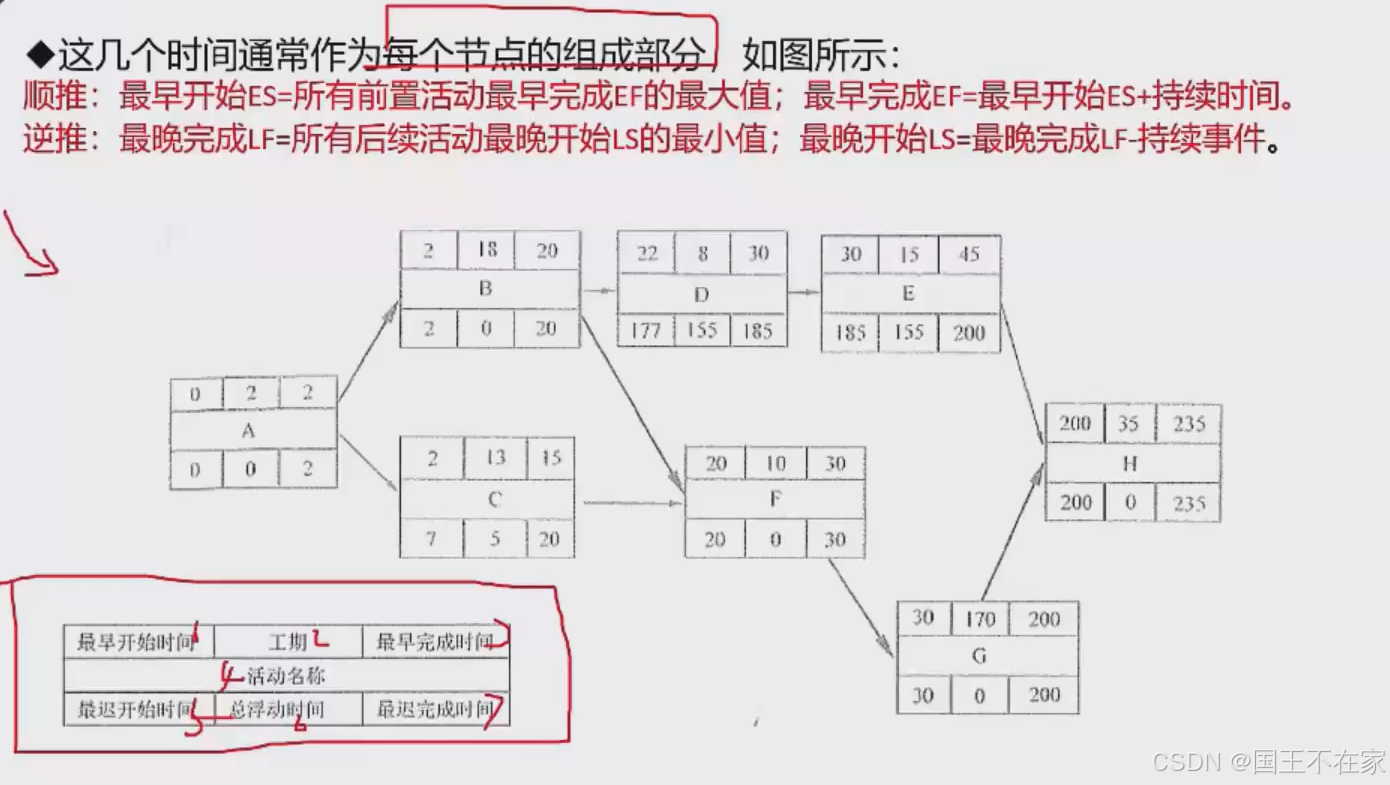

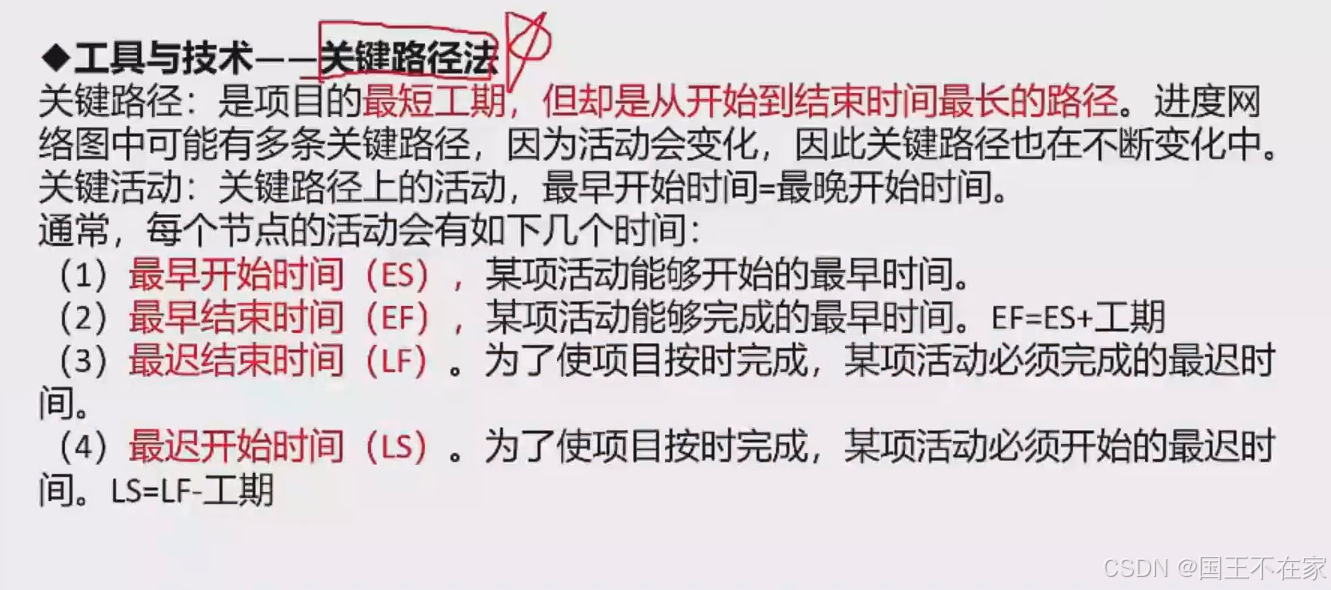

重点是关键路径

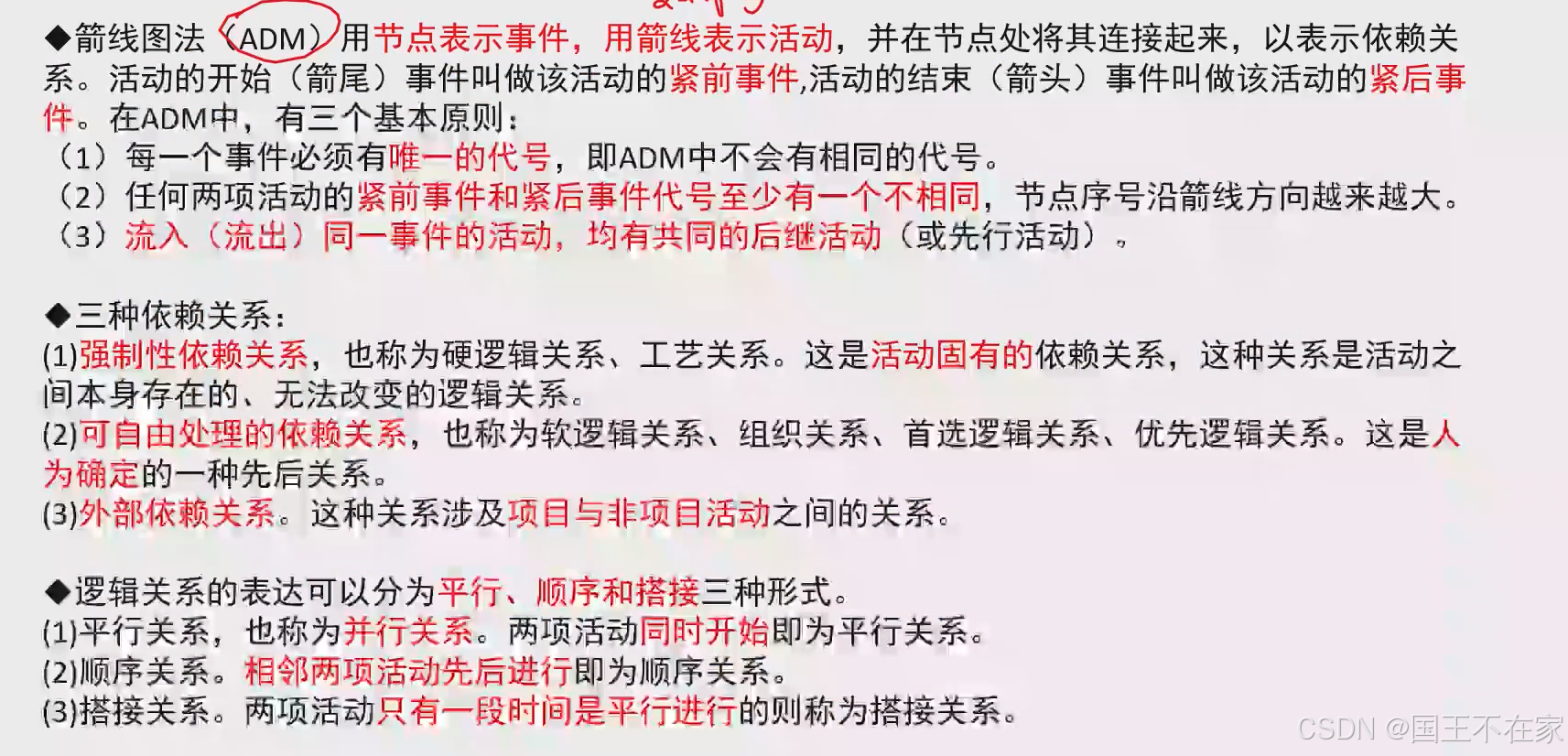

好像会考。

关键路径化

【每年必考。】

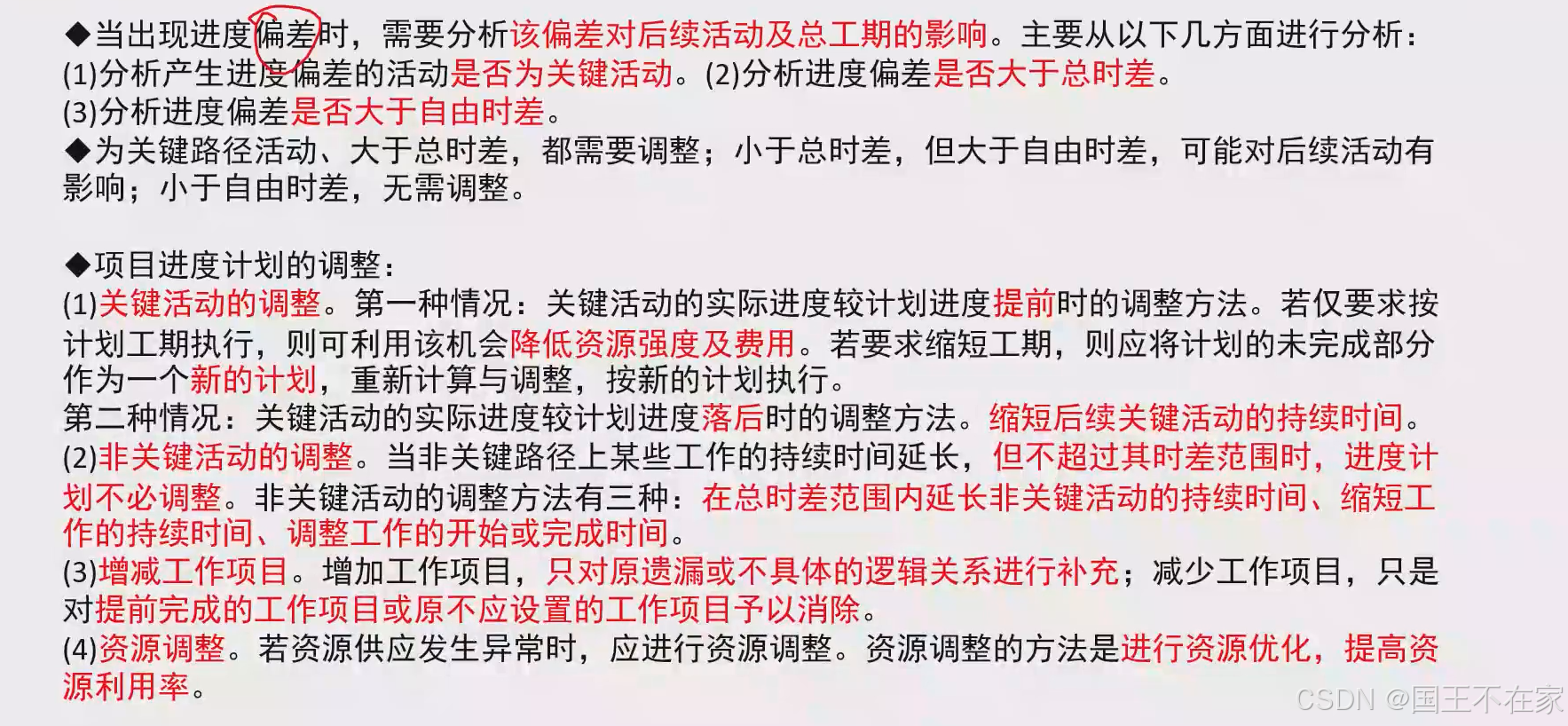

1、关键路径(最短路径):是开始到结束最长的路径

2、关键路径上的活动,最早完成和最晚完成是相同的。

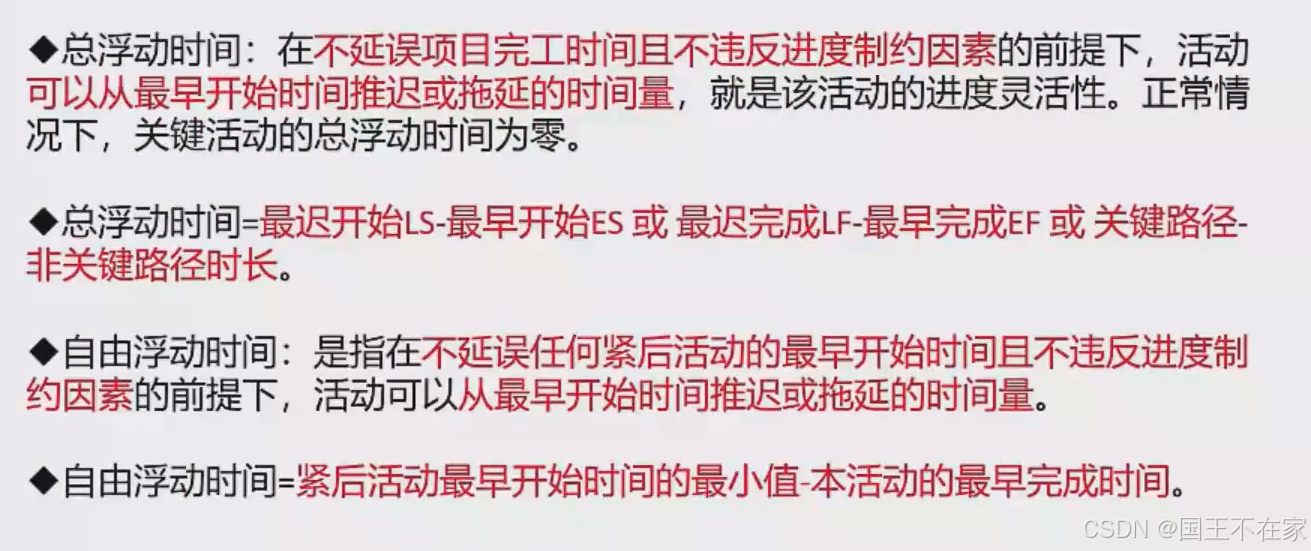

总浮动时间:

最迟开始-最早开始

最迟结束-最晚结束

关键路径-包含活动的非关键路径的最长

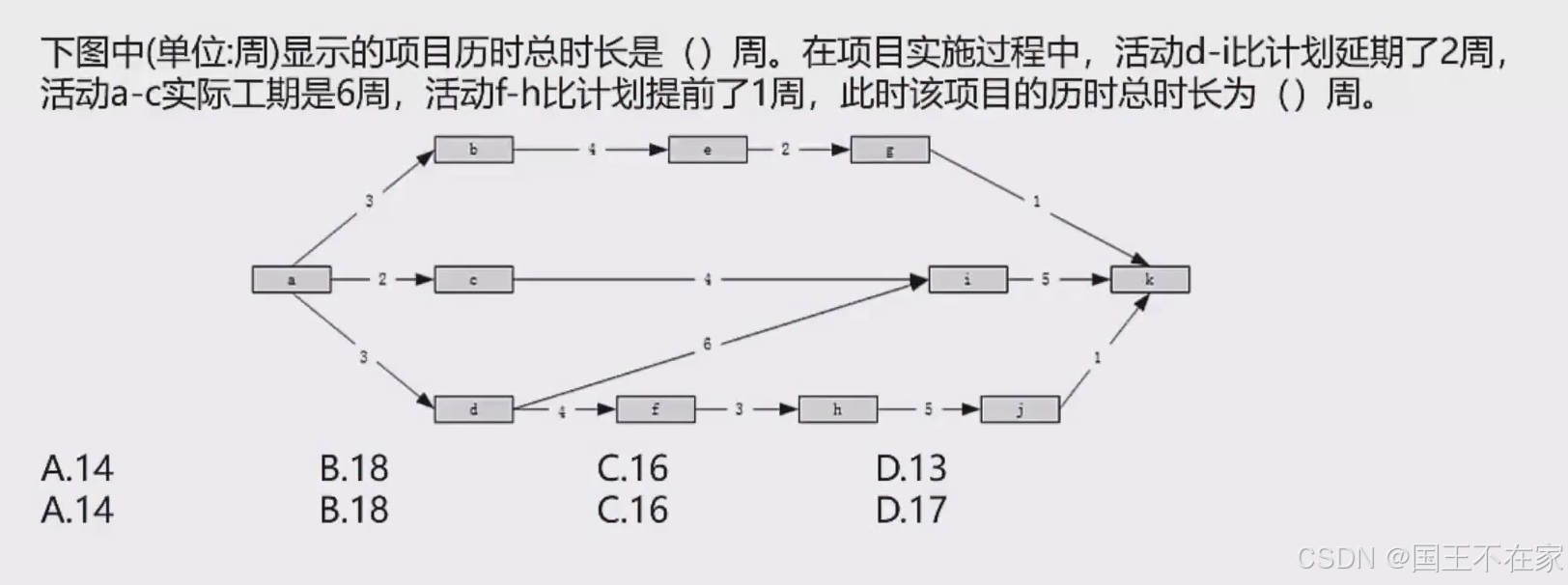

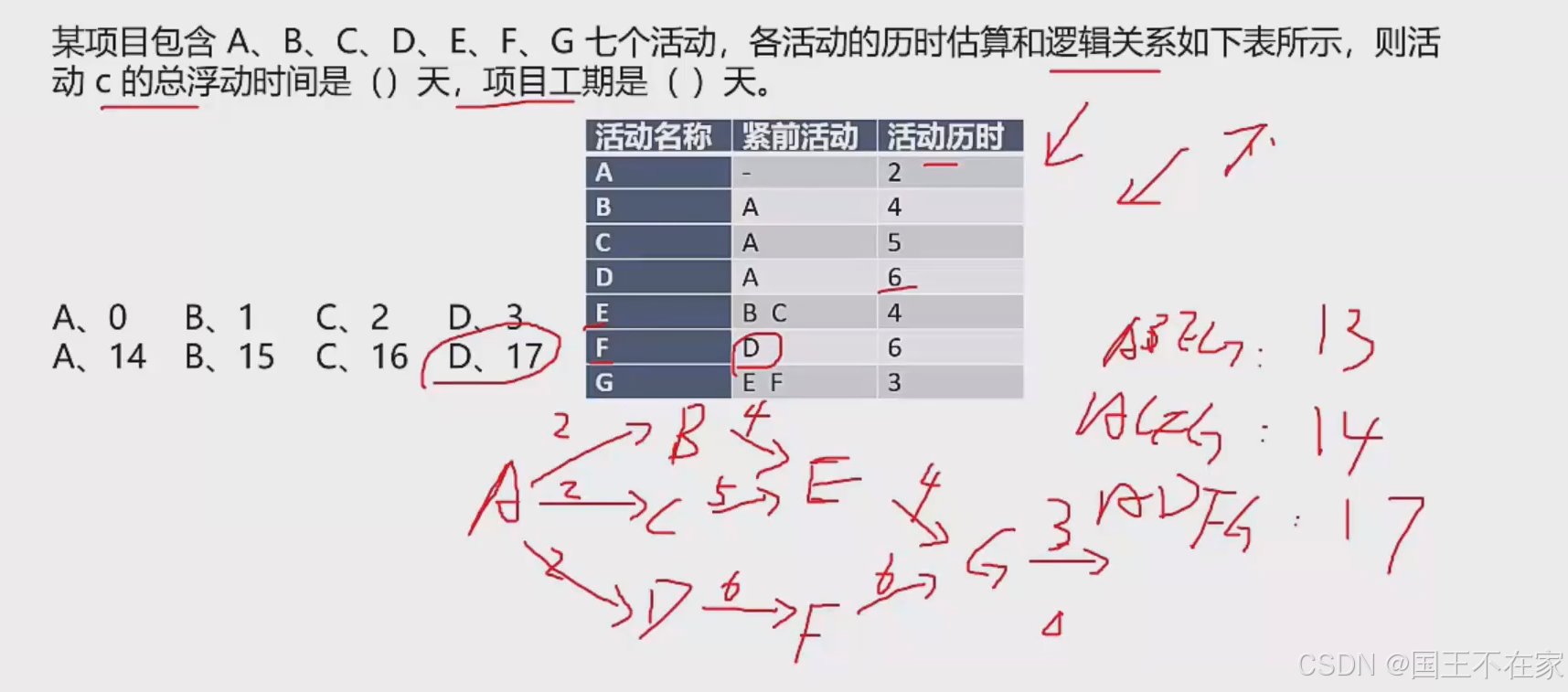

习题

16最长

按题目修改工期后,还是16  ,但是关键路径已经变化了。

第2问:项目工期是17天  ,ADFG

第1问:总浮动时间是,关键路径减去包含该活动的最长的路径,也就是17 - 14 = 3

预算与成本管理

配置管理

质量管理

人力资源管理

风险管理

http://www.dtcms.com/a/317974.html

相关文章:

  • PI 思维升级 解密电容器的选择与布局策略,带您追求极致平坦的电源阻抗
  • 个人自然人可不可以申请注册商标!
  • 2025国赛数学建模C题详细思路模型代码获取,备战国赛算法解析——决策树
  • Python Day24 多线程编程:核心机制、同步方法与实践案例
  • Lesson 33 Out of the darkness
  • 开疆智能ModbusTCP转Profinet网关连接EPSON机器人配置案例
  • c# winform 调用 海康威视工业相机(又全又细又简洁)
  • 字典树trie
  • 技术博客:从HTML提取到PDF生成的完整解决方案
  • 奔图P2500NW打印机手机无线连接方法
  • 强化应急通信生命线:遨游三防平板、卫星电话破局极端灾害救援
  • 2.6 sync
  • 2024年测绘程序设计比赛--空间探索性分析(数据为2025年第三次模拟数据)
  • 第二十六天(数据结构:树(补充版程序请看下一篇))
  • 【数据结构与算法】刷题篇——环形链表的约瑟夫问题
  • tmux.conf配置-简易版
  • Java技术栈/面试题合集(15)-RabbitMQ篇
  • 202506 电子学会青少年等级考试机器人四级实际操作真题
  • vue3 vite 使用vitest 单元测试 组件测试
  • Python数据可视化:从基础到高级实战指南
  • 【代码随想录day 12】 力扣 144.145.94.前序遍历中序遍历后序遍历
  • 【数据可视化-82】中国城市幸福指数可视化分析:Python + PyEcharts 打造炫酷城市幸福指数可视化大屏
  • 架构层防护在高并发场景下的实践
  • Linux系统之Docker命令与镜像、容器管理
  • Spring Cloud系列—Eureka服务注册/发现
  • ElasticSearch~DSL常用语法
  • Unity 调节 Rigidbody2D 响应速度的解决方案【资料】
  • CS课程项目设计8:基于Canvas支持AI人机对战的五子棋游戏
  • Lesson 35 Stop thief!
  • MATLAB实现的改进遗传算法用于有约束优化问题
