关键链项目管理CCPM
概述
CCPM(Critical Chain Project Management),即关键链项目管理。它由以色列物理学家艾利・高德拉特提出,以高德拉特的约束理论(TOC)为基础,重点解决 “资源冲突导致关键路径延误”和“任务安全时间被浪费”两大项目痛点。
为什么我们需要CCPM
尽管我们有PERT方法和和CPM方法,这些方法帮助我们更合理的制定进度计划,更好进行计划的优化,保证项目按照工期的要求完工。但是实际上,估计时间和实际时间之间仍然有较大的差异。
一方面,我们做计划时,会纳入安全时间(缓冲),导致工期被严重高估。
另一方面,项目团队又在执行中把安全时间全部浪费掉。
我们是如何高估工期的
1、团队成员会虚报更多的安全时间,这样做会有信心让他们在预估的时间内完成任务。(计划相当于承诺,人人喜欢信守承诺)

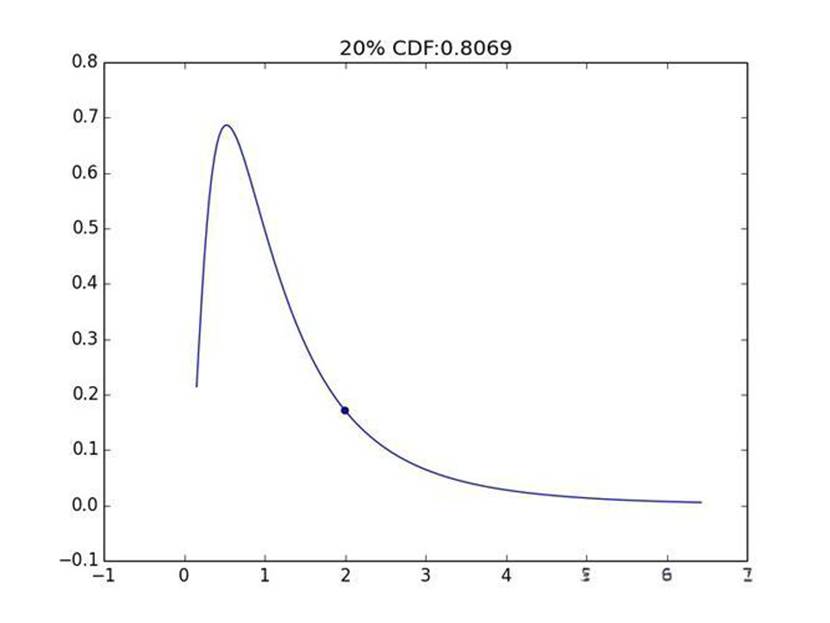

完成一个工作所需的工时估计,服从一个对数正态分布。(曲线在左侧快速上升至峰值,右侧缓慢下降形成长尾)

如图,分配的时间越多,按时完成的概率就越大,为了在90%或者更高的信度上完成,时间被高估了很多。
2、每个团队成员做完了工时估算后,项目经理汇总之后,还要再增加安全时间。
3、高层管理者经常削减计划时长(知道项目团队增加安全时间),项目团队习惯后,会故意增加时长,以保证能够获得足够的“实际时间”。
我们又是如何浪费时间的
1、学生综合征,快期末考试了才学习,简单说就是拖延症。
2、帕金森定律,工作会被拖延,即使提前完成了,也要进行“美化”,直到耗尽所有时间,大家都不会提前完成工作。
3、积极的偏差没有传递,安全时间分散在每个活动中,消极偏差(延误)会传递,但是积极偏差(提前)却不会传递。(你这次提前完成了,下次项目经理就削减你的时间了,和预算制定一个道理,预算要花完)
4、多任务交叉的影响,项目人员经常同时肩负多个项目,任务越多,完成单个任务的时长越长,其实就是切换代价。
5、活动路径汇聚导致延时,多个活动汇集到一个活动上时,有的活动提前了,有的活动按时完成,有的活动延后,延后的活动有可能会成为关键路径,那提前完成的活动都是去了积极的时差。
CCPM给出的解决办法
每个活动的时间估算采用激进的方式,不按照90%的可能性去做历时估计,而是在50%的可能性上去做估计。
绘制计划网络图,并进行资源平衡(解决资源冲突,关键资源要平衡),得到最长路径,即为关键链。
从各个活动中节省的安全时间集中起来,作为项目的总体缓冲。具体有三种:
1、项目缓冲,放在关键链末端,紧跟最后的任务。保护整个项目的交付日期,时整个项目的安全边界。
2、接驳缓冲,放在非关键链与关键链汇合之前,防止非关键链的延误影响关键链。
3、资源缓冲,预警机制,提前提醒关键资源做好准备,确保关键任务不会因为等待资源而延误。
好了,关键问题是,怎么设置项目缓冲?(接驳缓冲是一个道理其实)方法有很多,这里给出两种方法:
第一种:关键链中节省下来的安全时间,取50%为项目总体缓冲;
第二种:Newbold方法,具体数学逻辑不说了,主要是我也不懂,说也说不明白,直接给公式

其中,Ds为安全工期,90%概率工期;Dt为可能工期,50%概率工期。
优势总结
1、显著缩短项目工期:通过消除任务层级的“安全泡沫”和“学生综合征”,项目计划更为紧凑,通常能比传统方法缩短20%-50%的工期。
2、提高项目交付可靠性:集中的缓冲区能更有效地吸收项目中的不确定性,使得项目按时交付率大幅提升。
3、聚焦管理注意力:缓冲管理机制使团队能清晰识别风险优先级,将精力集中在最可能危及项目目标的问题上。
4、促进团队协作:由于缓冲区是共享的,提前完成任务的团队是在为整个项目做贡献,从而鼓励了协作而非局部优化。
难点
CCPM要求团队成员交出自己任务中的“安全时间”,并信任系统会通过项目缓冲来保护自己。这对于个人而言是极其反人性的。成员会极度缺乏安全感:“如果没有我自己的缓冲,我延误了怎么办?谁来负责?”这种对系统的不信任是推行CCPM的最大软障碍。
在复杂项目中,关键链可能不是一成不变的。当任务延误严重或资源发生重大变化时,关键链可能会发生转移。动态识别和重新规划关键链是一个复杂的过程,对项目管理软件和支持系统的要求很高。
