3.5.1 抹灰工程施工
1、抹灰工程分类
抹灰工程分为一般抹灰、保温层薄抹灰、装饰抹灰和清水砌体勾缝等分项工程。
一般抹灰包括水泥砂浆、水泥混合砂浆、聚合物水泥砂浆和粉刷石膏等抹灰。
2、材料的技术要求
(1)水泥:抹灰用的水泥其强度等级应不小于32.5MPa,砂浆的拉伸粘结强度、聚合物砂浆的保水率复验应合格。白水泥和彩色水泥主要用于装饰抹灰;不同品种、不同强度等级的水泥不得混用。
(2)砂子:砂子宜选用中砂。特细砂不宜使用。
(3)石灰膏:抹灰用的石灰膏的熟化期不应少于15d。
(4)彩色石粒:彩色石粒是由天然大理石破碎而成,具有多种颜色,多用作水磨石、水刷石、斩假石的骨料。
(5)砂浆的配合比:砂浆的配合比应符合设计要求。
3、施工环境要求
(3)对混凝土结构表面砖墙表面应在抹灰前2d浇水湿透。
(4)屋面防水工作未完前进行抹灰,应采取防雨水措施。
(5)室内抹灰的环境温度,一般不低于5℃,否则应采取保证质量的有效措施。
4、施工工艺
1)施工流程
基层处理→浇水湿润→抹灰饼→墙面充筋→分层抹灰→设置分格缝→保护成品。
2)基层处理
(1)基层清理:抹灰前基层表面的尘土、污垢、油渍等应清除干净,涂刷1:1水泥砂浆(加适量胶粘剂);加气混凝土应在湿润后,边刷界面剂边抹强度不小于M5的水泥混合砂浆。表面凹凸明显的部位应先剔平或用1:3水泥砂浆补平。
(2)非常规抹灰的加强措施:当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。
(3)细部处理:设计无要求时,应采用1:2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm。
3)吊垂直、套方、找规矩、做灰饼
灰饼宜用M5水泥砂浆抹成50mm见方形状。
4)墙面充筋
充筋根数应根据房间的宽度和高度确定,一般标筋宽度为50mm。当墙面高度小于3.5m 时宜做立筋,两筋间距不大于 1.5m。当墙面高度大于 3.5m 时宜做横筋,做横向冲筋时灰饼的间距不宜大于2m。
5)分层抹灰

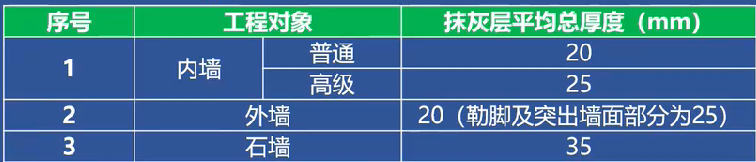

大面积抹灰前应设置标筋。抹灰应分层进行,通常抹灰构造分为底层、中层及面层。其中,水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。当设计无要求时,抹灰层的平均总厚度不应大于表3.5-2的要求。当抹灰总厚度超出35mm时,应采取加强措施。
6)设置分格缝
有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。
7)保护成品
水泥砂浆抹灰层应在湿润条件下养护,一般应在抹灰24h后进行养护。
