数据中心网络架构:高效规划与自动化设计实践
在数据中心网络架构规划设计中,面临如下难点:
设备数量庞大:
服务器、交换机等设备数量多,如何合理规划机柜布局和空间分配,避免资源浪费或密度超标,成为设计难点。
线缆设计复杂:
海量线缆(如光纤、网线、电源线)的走向、长度和连接关系计算繁琐,容易出错,影响后期施工。
工期紧张且精度要求高:
从设计到部署周期短,但必须保证方案一次成型,否则返工成本极高,对设计准确性和预判能力提出严苛要求。
传统方式采用人工+EXCEL的方式,耗时耗力,易出错。本次验证实践采用通信网络数字孪生设计工具nVisual,以万卡智算中心规划设计为例:
第一步:自动化拓扑规划 (耗时4人天)
批量生成设备、批量创建连接、自动化拓扑布局、智能拓扑验证。

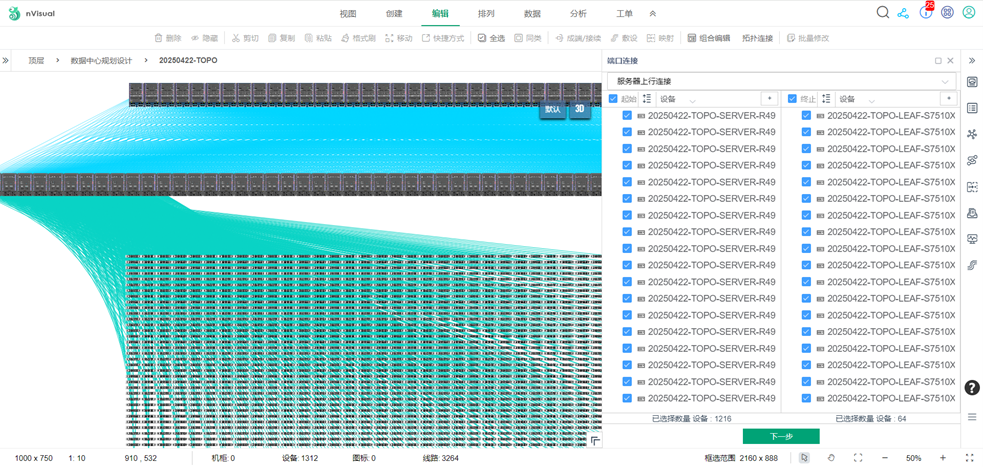

针对本万卡智算中心项目,通过nVisual自动化拓扑工具分别设计好参数面、样本面、业务面等12个业务网络物理拓扑。
第二步:机房建模(耗时2人天)

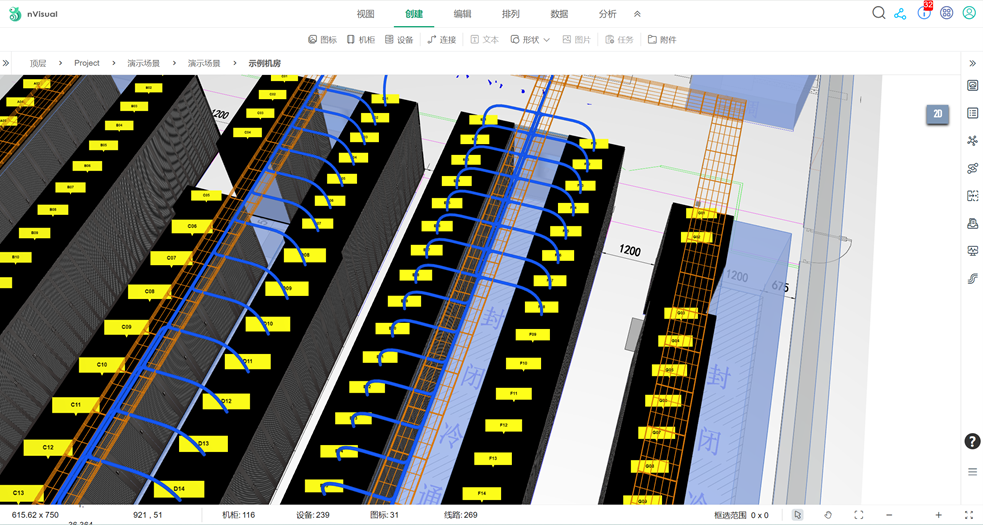

批量生成机柜、批量创建桥架、自动生成3D模型。

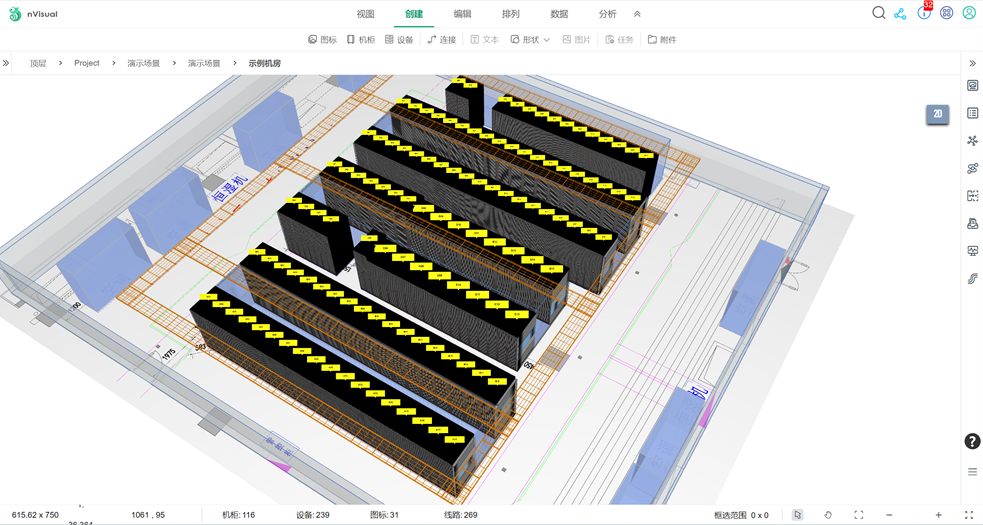

针对本万卡智算中心项目,通过nVisual机房建模工具共设计6个智算机房,共计600个机柜。

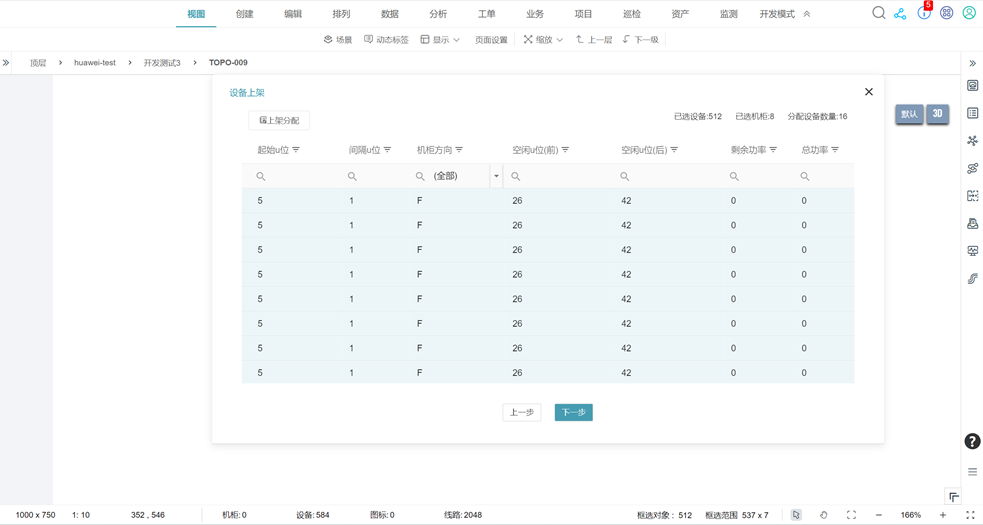

第三步:上架设备与线缆(耗时1人天)
批量上架设备、批量上架线缆。

结合机柜空间、电力容量批量上架设备,一键完成线缆上架
第四步:自动敷设(耗时1人天)

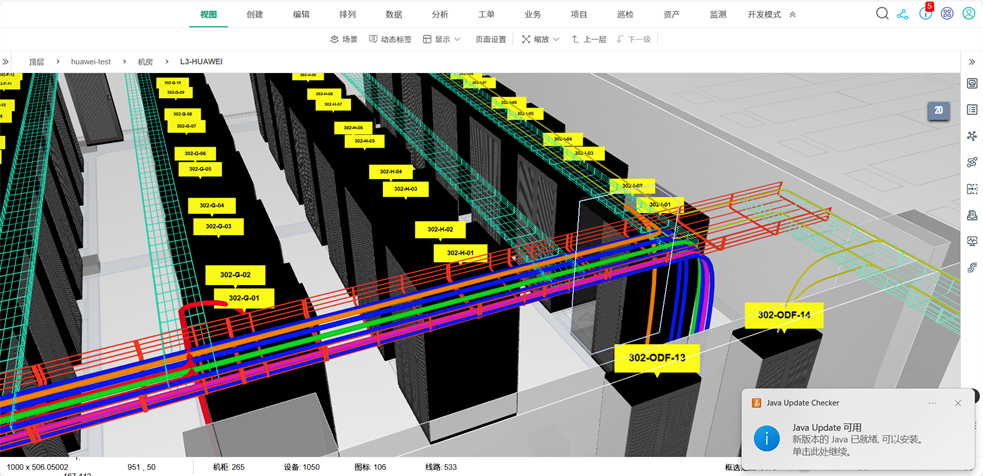

一键完成线缆在桥架的路由敷设,支持双向敷设,A/B路等。
第五步:仿真验证(耗时0.5人天)
桥架容量仿真验证、机柜设备与线缆碰撞检测。
结合本万卡智算中心项目对桥架负载的要求,在线缆敷设完后进行仿真验证,经验证未 发现桥架负载超标情况。

第六步:输出规划设计表格(耗时0.5人天)
自动生成现场安装数据与下游工具的对接数据
本次实践对比总结
