三、完成某信息系统集成项目中的一个最基本的工作单元 A 所需的时间,乐观的估计需 8 天,悲观的估计需 38天,最可能的估计需 20 天,按照三点估算方法进行估算,项目的工期应该为( ),26 天以后完成的概率大致为( )。

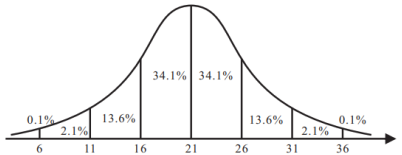

【解析】三点估算PERT:( 8+20×4+38)/ 6=21,为项目工期 标准差:(38-8)/ 6=5 26天=21+5,26天以后的概率是13.6%+2.1%+0.1%=15.8%
