PMP-第六章 项目进度管理(二)

排列活动顺序

  • Sequence Activities
  • 过程定义:识别和记录项目活动之间的关系的过程
  • 过程作用:定义工作之间的逻辑顺序,以便在既定的所有项目制约因素下获得最高的效率
  • 本过程旨在将项目活动列表转化为图表,作为发布进度基准的第一步
  • 除了首尾两个活动,每项活动和每个里程碑都至少有符合逻辑关系的 一项紧前活动和一项紧后活动
  • 通过设计活动前后逻辑关系,可以创建一个切实的项目进度计划
  • 为是项目进度计划更加切实可行,可能有必要在活动之间使用提前量滞后量
  • 可以用项目管理软件、手动或自动技术,来排列活动顺序

过程:排列活动顺序

排列活动顺序:T&T

紧前关系绘图法

  • Precedence Diagramming Method (PDM)

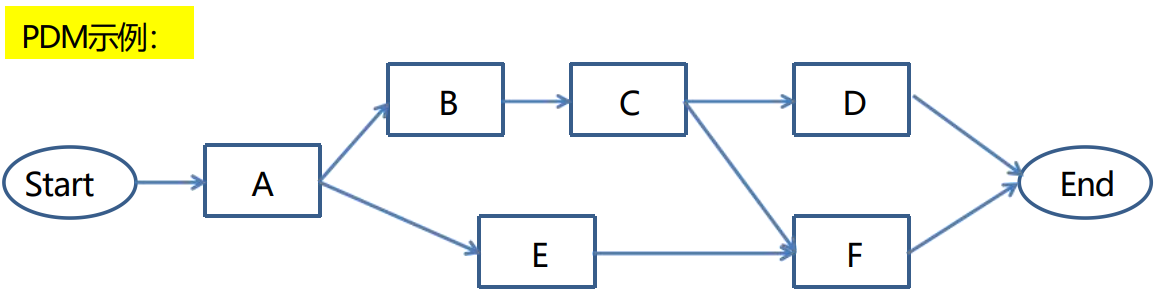

  • 用节点表示活动,用一种或多种逻辑关系连接活动,以显示活动的实施顺序
  • 又称活动节点法(AON , Activity-On-Node)、 单代号网络图、前导图法等
  • 大多数项目管理软件包使用该法绘图

PDM的四种逻辑关系

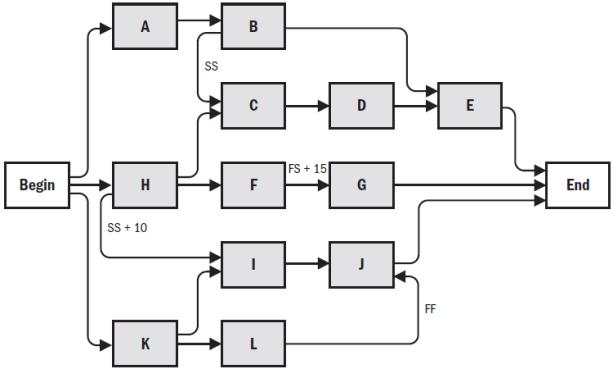

  • 完成到开始(FS) 只有紧前活动完成,紧后活动才能开始 例如:挖坑 栽树
  • 完成到完成(FF) 只有紧前活动完成,紧后活动才能完成 例如:写作 编辑
  • 开始到开始(SS) 只有紧前活动开始,紧后活动才能开始 例如:地基浇灌 混凝土找平

  • 开始到完成(SF) 只有紧前活动开始,紧后活动才能完成 例如:新系统上线 老系统下线

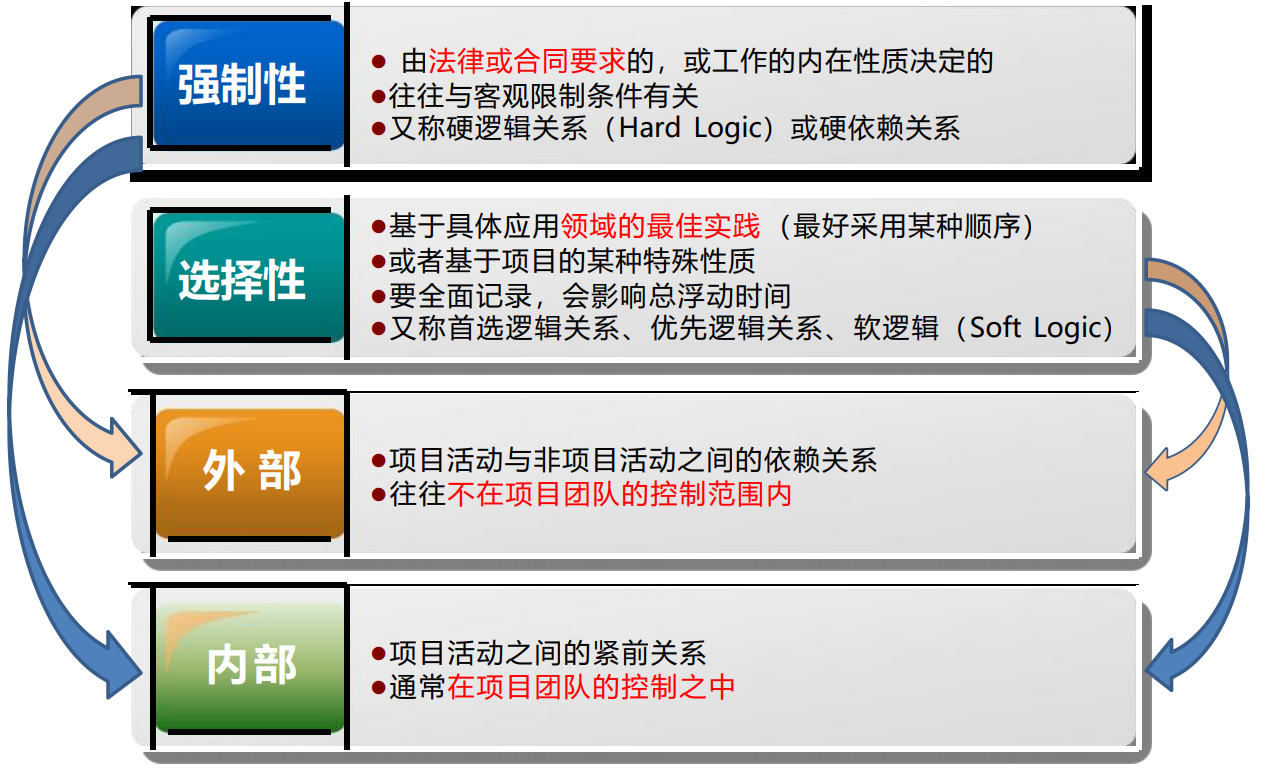

确定和整合依赖关系

提前量和滞后量

  • Leads and Lags
  • 提前量是相对于紧前活动,紧后活动可以提前的时间量

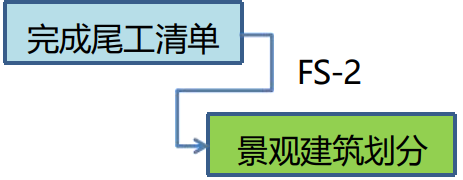

    • FS-2周

  • 滞后量是相对于紧前活动,紧后活动需要推迟的时间量

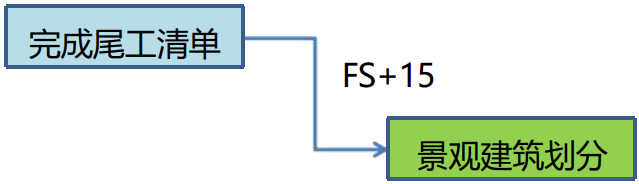

    • FS+15 天

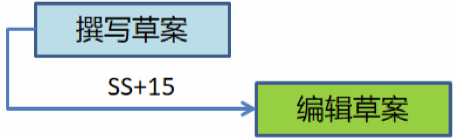

    • SS+15 天
  • 提前量和滞后量不能替代进度逻辑关系

小结:提前量减号,滞后量加号

排列活动顺序:输出

项目进度网络图

  • Project Schedule Network Diagrams
  • 表示项目进度活动之间的逻辑关系的图形
  • 没有时间刻度亦称为“纯逻辑图” (Pure Logic Diagram)
  • 应附有简要文字描述,说明排序基本方法与异常序列

估算活动持续时间

  • Estimate Activity Durations
  • 过程定义: 根据资源估算的结果,估算完成单项活动所需工作时段(period)数的过程
  • 过程作用:确定完成每个活动所需花费的时间量, 为制定进度计划过程提供主要输入
  • 估算活动持续时间依据的信息包括:
    • 活动工作范围(有哪些事情?)
    • 所需资源类型(高级开发还是初级开发?)
    • 估算的资源数量(几个人?)
    • 资源日历(可用的时间段?)

过程:估算活动持续时间

估算活动持续时间:T&T

类比估算

  • Analogous Estimating
  • 一种使用相似活动或项目历史数据,来估算当前活动或项目的持续时间或成本的技术
  • 估算时间时,以过去类似项目的实际持续时间为依据,来估算当前项目的持续时间
  • 又称为自上而下估算,是一种粗略估算
  • 项目详细信息不足时,经常使用该技术
  • 估算的可靠性取决于:
    • 以往活动在本质上的类似度
    • 项目团队所具备的专业知识

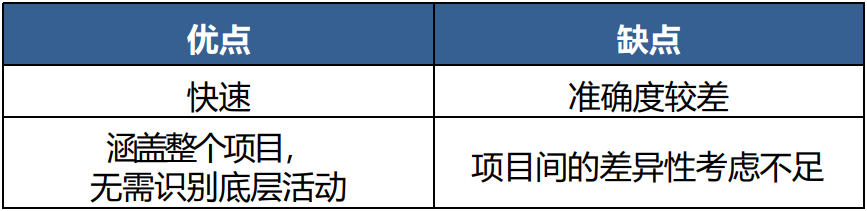

考点关键字:类似、相似、历史数据、快速估算、粗略估算

参数估算

  • Parametric Estimating

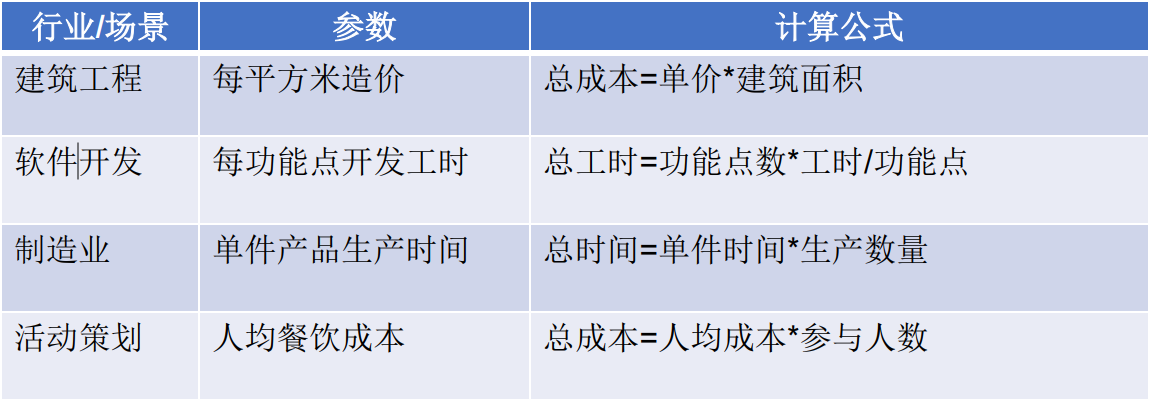

  • 一种基于历史数据和项目参数 ,使用某种算法来计算成本或持续时间的估算技术
  • 利用历史数据之间的统计关系其他变量,来估算诸如成本、预算和持续时间等活动参数
  • 参数估算的准确性取决于参数模型的成熟度和基础数据的可靠性
  • 参数估算可针对整个项目或者项目的某个部分
  • 常见的参数估算包括

    • 回归分析
    • 学习曲线

小结:
1、类比估算与参数估算共同点参考历史数据,过去做过类似项目,现在有开始做。
2、不同点: 类比估算快速,而参数估算会有计算公式和参数模型的借鉴;

学习曲线

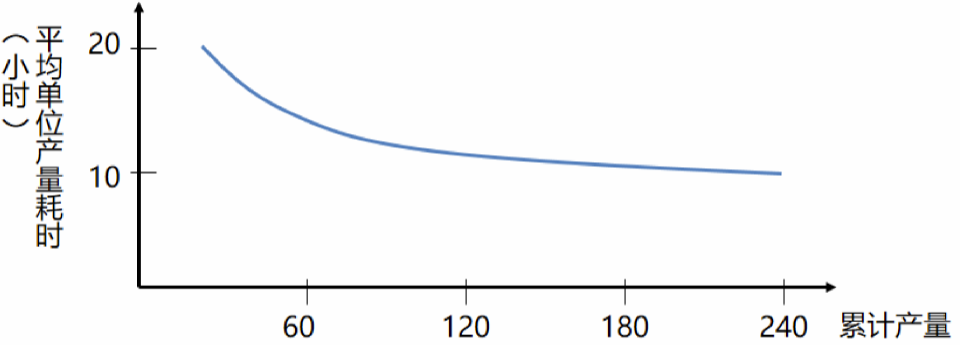

  • Learning Curves
  • 是指随着产品生产数量的增加,员工不断学习积累经验,生产单位产品所需的时间和成本会有规律地逐渐减少
  • 也可用以估算成本过程

三点估算

  • Three-Point Estimating
  • 源自美国海军50年代北极星(Polaris)导弹项目中发 展出来的计划评审技术(PERT) (Program Evaluation and Review Technique)
  • 通过考虑估算中的不确定性风险,可以提高活动持续时间估算的准确性
  • 使用三种估算值来界定活动持续时间的近似区间
    • 最乐观时间(To ):基于活动的最好情况
    • 最可能时间(Tm):基于活动的最可能情况
    • 最悲观时间(Tp ):基于活动的最差情况
  • 通过该三种估算值来计算期望持续时间Te (注:期望时 间的数学含义是在该时间内完成活动具有50%的概率)

小结:三点估算使用场景:价格或时间或数值经常波动,不确定性、有风险,提高估算准确性

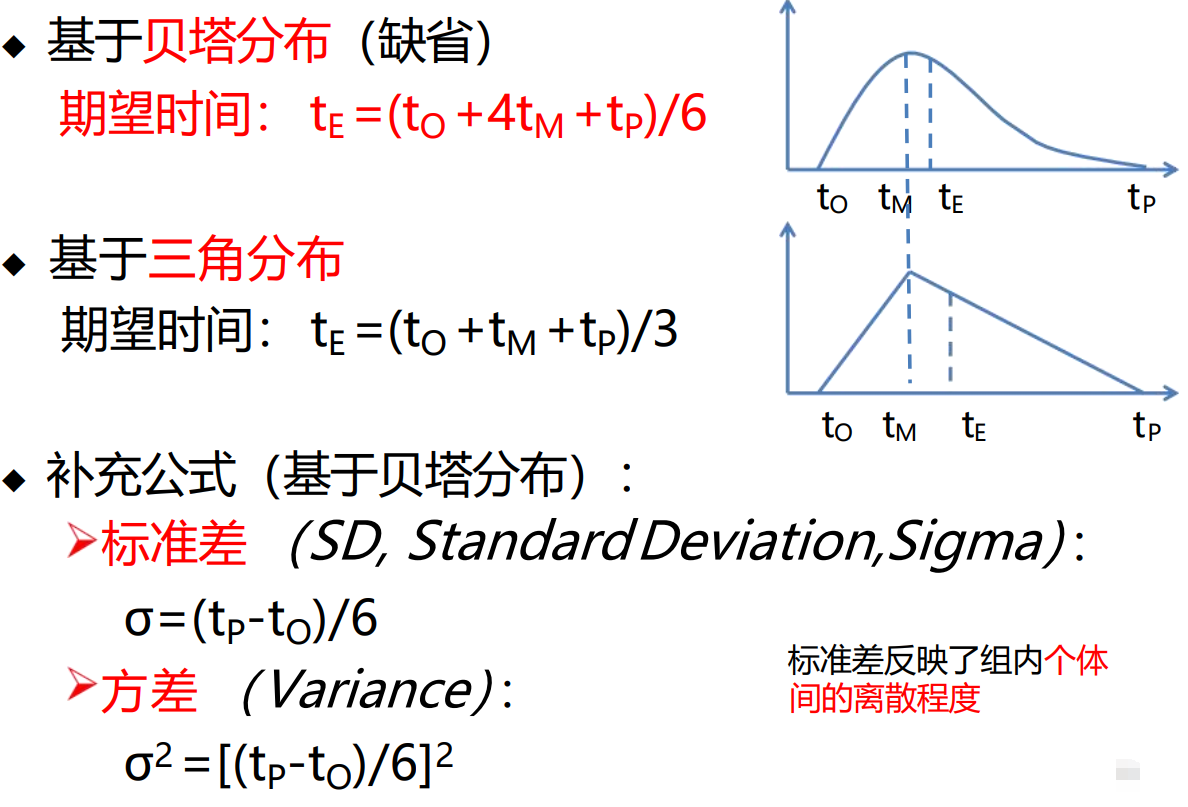

三点估算公式

小结:
1、贝塔分布:(乐观+4倍可能+悲观)/6 ; 三角分面取平均值;标准差=(悲观-乐观)/6; 贝塔分布 和标准差都除以6

2、以上公式来源于统计学,用PMP的专业术语就是专家判断

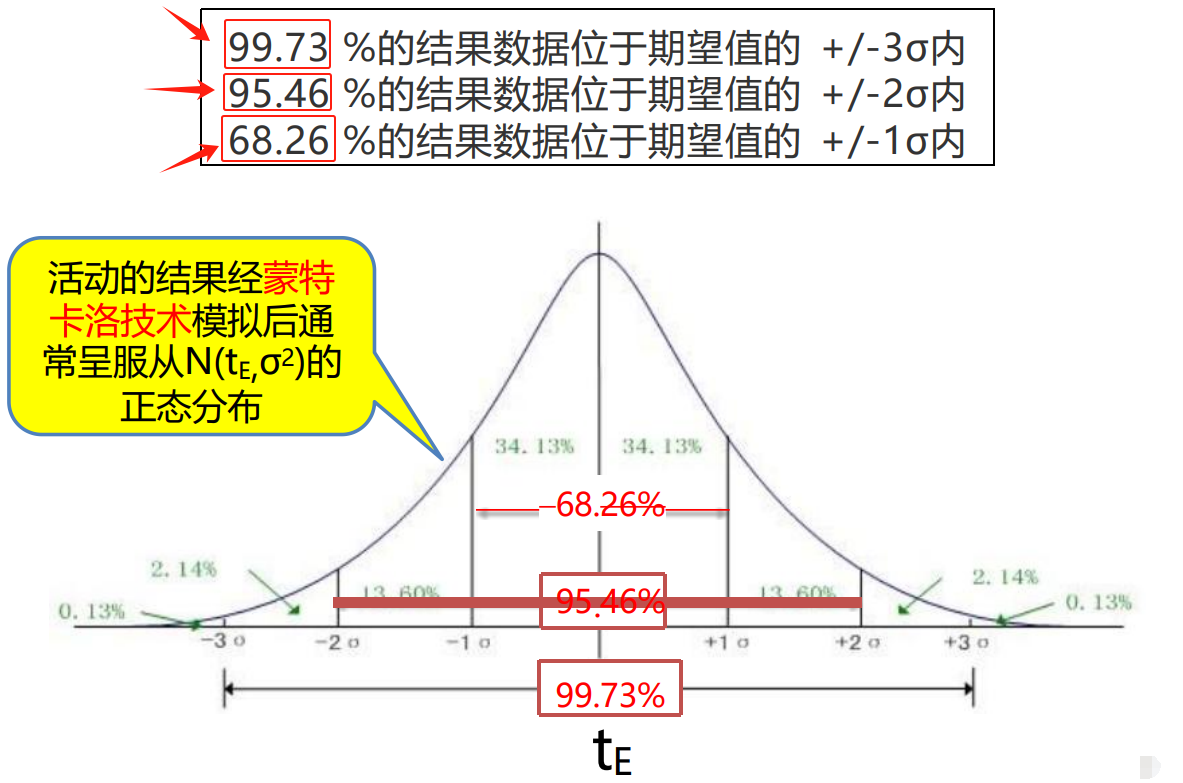

正态分布与概率

小结:99,95,68

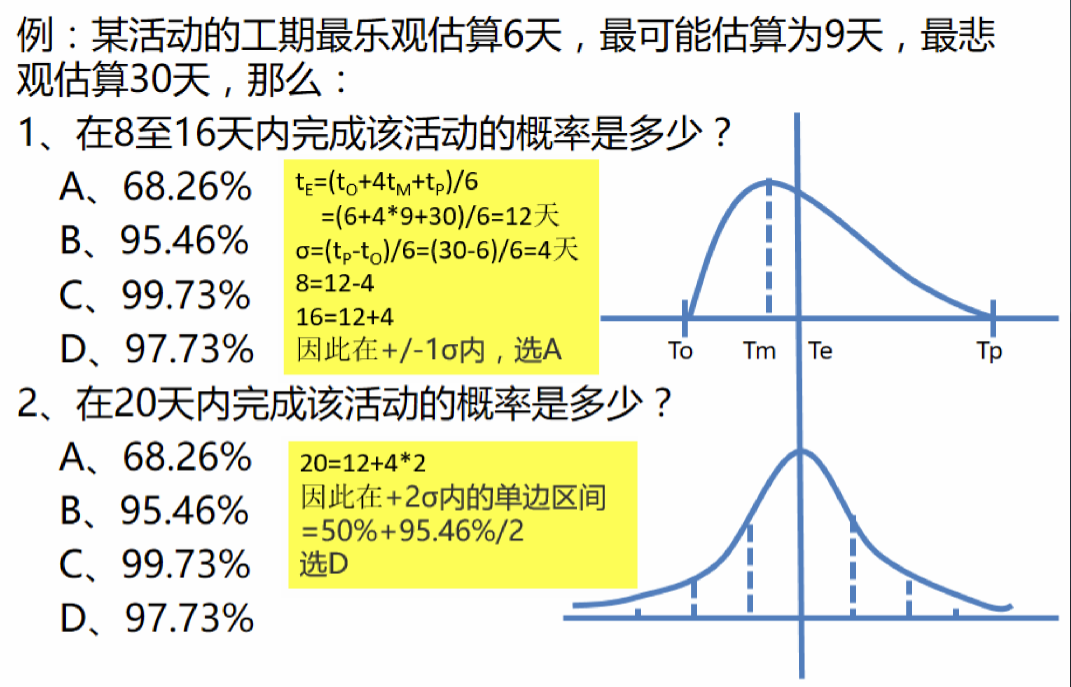

三点估算结合正态分布例题

自下而上估算

  • Bottom-up Estimating
  • 自下而上估算是一种估算项目持续时间或成本的方法,通过从下到上逐层汇总WBS 组成部分的估算而得到项目估算
  • 如果无法以合理的可信度对活动持续时间进行估算,则应将活动中的工作进一步细化,然后估算具体的持续时间,接着再汇总这些资源需求估算得到每个活动的持续时间
  • 活动之间可能存在或不存在会影响资源利用的依赖关系;如果存在,就应该对相应的资源使用方式加以说明,并记录在活动资源需求中。

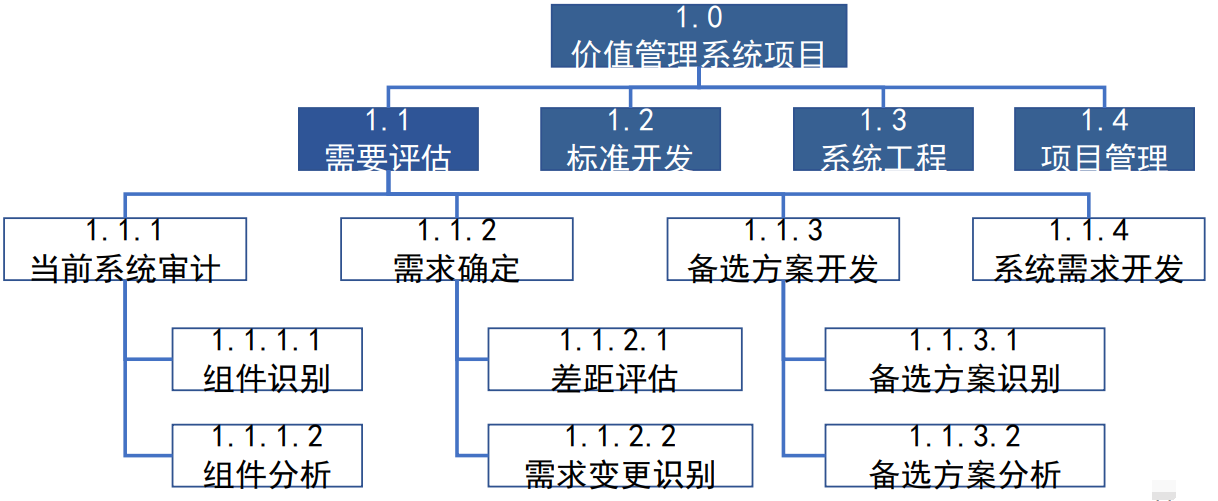

小结:自下而上估算的提前条件必须要有项目的WBS。

估算方法比对

储备分析

  • Reserve Analysis
  • 估算时需考虑应急储备( contingency reserves), 以应对进度方面的不确定性或风险
  • 应急储备应包含在进度基准中,以应对“已知的未知” 风险
  • 应急储备可取活动持续时间估算的某一百分比或某一 固定时间段
  • 也可以把应急储备从各个活动中剥离出来并汇总
  • 随着项目信息越来越明确,可以动用、减少或取消应 急储备
  • 管理储备是为管理控制的目的而特别留出来的项目预 算,应对“未知的未知”风险
  • 管理储备不包括在进度基准中,但属于项目总持续时 间的一部分

小结:
1、储备分析用于应对风险;已知风险使用应急储备;未知风险使用管理储备;进度基准包括应急储备;使用管理储备需要提交变更流程。
2、进度基准 = 估算时间+应急储备;项目总进度预算 = 进度基准 + 管理储备。

会议之冲刺计划会

  • 在敏捷方法中,需要举行冲刺计划会(Sprint Planning Meeting)
  • 讨论按优先级排序的产品未完项(用户故事)并决定在下一个迭代中会致力于解决哪个未完项
  • 团队将用户故事分解为按小时估算的底层任务,然后根据团队在持续时间(迭代)方面的能力确认估算是否可行
  • 该会议通常在迭代的第一天举行参加者:产品负责人、开发团队和项目经理
  • 会议成果:迭代未完项、假设条件、关注事项风险、依赖关系、决定和行动。

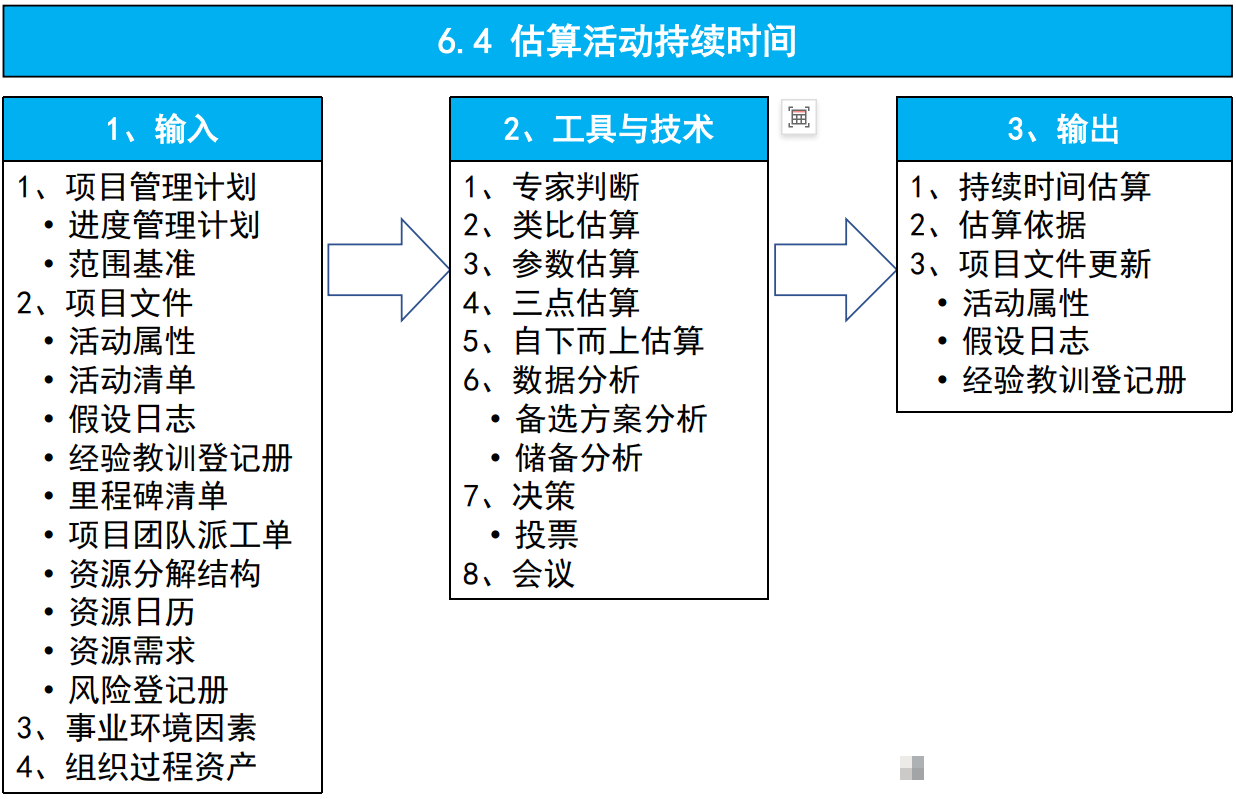

估算活动持续时间:输出

持续时间估算

  • 持续时间估算是对完成某项活动、阶段或项目所需的工作时段数的定量评估
  • 持续时间估算不包括任何滞后量
  • 估算可以包含一定的变动区间,例如:
    • 2周±2天,表明活动至少需要8天,最多不超过12天 (假定每周工作5天)
    • 超过3周的概率为15%,表明该活动将在3周内(包含3 周)完工的概率是85%

估算依据

  • 关于估算依据的说明文件(如估算是如何编制的)
  • 关于假设条件、制约因素、单个项目风险的文件等
  • 估算区间的说明(如“±10%”等)
  • 对最终估算的置信水平的说明等
